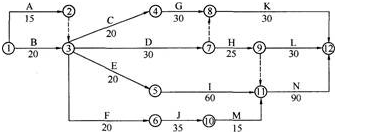

某矿井主、副井筒掘进同时到底,井筒工程结束后迅速转入井底车场施工。井底车场施工进度网络计划如下图所示(图中时间单位为天)。实际施工中M工作NN_断层破碎带拖延l5d,H工作因施工方案调整,工作持续时间更改为40d。
[问答题] 某矿井副井利用永久井架凿井。主、副井筒掘砌同时到底,井筒工程结束后,为迅速转入井底车场施工,施工单位编制了井底车场施工网络进度计划,如下图所示,图中时间单位为天。工程实施中,H工作因故延误了30d。
[单选题]当主、副井井筒到底进行短路贯通后,井底车场施工可全面展开,这时的通风工作比较困难。一般情况下,巷道串联通风的工作面数最多()。超过时,各工作面爆破顺序必须先里后外进行,人员应同时全部撤出。A . 不得超过2个B . 不得超过3个C . 不得超过4个D . 不得超过5个
[多选题]井筒到底后,为满足快速安全施工的要求,井底车场可能需要增加的临时工程有( )。A.临时水仓B.临时变电所C.临时炸药库D.临时贯通道E.临时装载硐室
[单选题]副井井筒与车场连接硐室位于副井井筒与井底车场巷道连接处,下列选项和硐室规格无关的是()A . 井筒深度B . 罐笼的类型C . 井简直径D . 下放材料的最大长度
[单选题]矿井井底车场副井系统硐室包括( )。A.排水泵房 B.变电所 C.装载硐室 D.井底矿仓 E.水仓
[单选题]矿井井底车场副井系统硐室包括( )。A.排水泵房B.变电所C.装载硐室D.井底矿仓E.水仓
[填空题] 竖井井底车场形式按服务的井筒数目分类:();()。
[问答题] 某施工单位承担了一矿井井底车场的施工,该井底车场为常见的环形车场,排水系统由两条独立的水仓构成,施工单位所编制的工程施工网络计划如下图所示。所有的施工工序时间都已不能再缩短。工程施工中发生了以下事件:事件一:巷道交岔点D施工时,由于开挖断面大,施工单位采取了短进尺、预支护、早封闭的技术措施,确保了工程质量和安全,但施工进度慢,延误工期lOd。事件二:主井绕道工程E施工中发现围岩的稳定性很差,与地质资料提供的条件不符,施工单位采取了加强支护的措施来保证工程质量,但延误工期20d,增加施工成本20
[单选题]矿井由立井井筒转入车场和巷道施工时,提升容器应由吊桶改为( )。A.罐笼B.矿车C.吊笼D.箕斗
[单选题]矿井由立井井筒转入车场和巷道施工时,提升容器应由吊桶改为( )。A.罐笼 B.矿车 C.吊笼 D.箕斗
