[案例分析题]

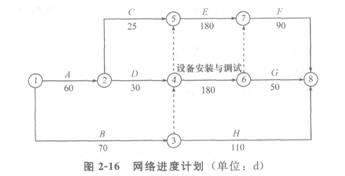

某工程项目,业主通过招标与甲建筑公司签订了土建工程施工合同,包括A、B、C、D、E、F、G、H八项工作,合同工期360d。业主与乙安装公司签订了设备安装施工合同,包括设备安装与调试工作,合同工期l80d。通过相互的协调,编制的网络进度计划如图2—16所示。

该工程施工过程中发生了以下事件。

(1)事件1:基础工程施工时,业主负责供应的钢筋混凝土预制桩供应不及时,使A工作延误7d。

(2)事件2:B工作施工后进行检查验收时,发现一预埋件埋置位置有误,经核查,是由于设计图纸中预埋件位置标注错误所致。甲建筑公司进行了返工处理,损失5万元,且使B工作延误15d。

(3)事件3:甲建筑公司因人员与机械调配问题造成C工作增加工作时间5d,窝工损失2万元。

(4)事件4:乙安装公司设备安装时,因接线错误造成设备损坏,使乙安装公司安装调试工作延误5d,损失12万元。发生以上事件后,施工单位均及时向业主提出了索赔要求。

【问题】

1.施工单位对以上各事件提出索赔要求,分析业主是否应给予甲建筑公司和乙安装公司工期和费用补偿。

2.如果合同中约定,由于业主原因造成延期开工或工期延期,每延期1d补偿施工单位6000元,由于施工单位原因造成延期开工或工期延误,每延误1d罚款6000元。计算施工单位应得的工期与费用补偿各是多少?

3.该项目采用预制钢筋混凝土桩基础,共有800根桩,桩长9m。合同规定:桩基分项工程的综合单价为180元/m;预制桩由业主购买供应,每根桩按950元计。计算甲建筑公司桩基础施工应得的工程款是多少?

(注:计算结果保留一位小数。)

参考答案与解析:

相关试题

【背景材料】某工程项目,业主通过招标与甲建筑公司签订了土建工程施工合同,包括A,

[案例分析题] 【背景材料】某工程项目,业主通过招标与甲建筑公司签订了土建工程施工合同,包括A,B,C,D,E,F,G,H等8项工作,合同工期360天。业主与乙安装公司签订了设备安装施工合同,包括设备安装与调试工作,合同工期180天。通过相互协调,编制了如图4-2所示的网络进度计划。该工程施工过程中发生了以下事件。事件一:基础工程施工时,业主负责供应的钢筋混凝土预制桩供应不及时,使A工作延误7天。事件二:B工作施工后进行检查验收时,发现一预埋件埋置位置有误,经核查,是由于设计图纸中预埋件位置标注错误所致。

  • 查看答案
  • 某工程项目,业主通过招标与甲建筑公司签订了士建工程施工合同,包括A、B、C、D、

    [案例分析题] 某工程项目,业主通过招标与甲建筑公司签订了士建工程施工合同,包括A、B、C、D、E、F、G、H八项工作,合同工期360天。业主与乙安装公司签订了设备安装施工合同,包括设备安装与调试工作,合同工期180天。通过相互协调,编制了图4-l所示的网络进度计划:该工程施工过程中发生了以下事件:事件l:基础工程施工时,业主负责供应的钢筋混凝土预制桩供应不及时,使A工作延误7天;事件2:B工作施工后进行检查验收时,发现一预埋件埋置位置有误,经核查,是由于设计图纸中预埋件位置标注错误所致。甲建筑公司进行了

  • 查看答案
  • 某工程项目,业主通过招标与甲建筑公司签订了土建工程施工合同,共包括A.B.C.D.E.F.G.H八项工作,合同工期360天。业主与乙安装公司签订了设备安装施工合同,包括设备安装与调试工作,合同工期18

    [问答题]某工程项目,业主通过招标与甲建筑公司签订了土建工程施工合同,共包括A.B.C.D.E.F.G.H八项工作,合同工期360天。业主与乙安装公司签订了设备

  • 查看答案
  • 某工程项目业主与某施工总承包企业签订了施工承包合同,并在工程施工招标阶段,业主在

    [试题]某工程项目业主与某施工总承包企业签订了施工承包合同,并在工程施工招标阶段,业主在招标文件中指定要求将机电安装工程分包给业主推荐的某安装承包企业。在工程开工后,遇到了以下的一些情况: 事件一:中标后,在合同约定开工日前10天,施工总承包方以地质条件复杂为由,书面申请将基础工程施工分包给某专业基础工程施工公司,并提交了分包商资质材料。 事件二:主体工程施工前,施工总承包方认为工期紧张,书面申请将主体工程的一部分分包给自己下属的一个分公司实施。 事件三:在施工中,由于机电安装承包方的失误,质量不符合要求

  • 查看答案
  • 某工程,建设单位通过招标与甲施工单位签订了土建工程施工合同,包括A~I共9项工作,合同工期200天;与乙施工单位签订了设备安装施工合同,包括P、Q共2项工作,合同工期70天。<br />经

    [问答题]某工程,建设单位通过招标与甲施工单位签订了土建工程施工合同,包括A~I共9项工作,合同工期200天;与乙施工单位签订了设备安装施工合同,包括P、Q共2

  • 查看答案
  • 某工程,建设单位通过招标与甲施工单位签订了土建工程施工合同,包括A~I共9项工作,合同工期200天;与乙施工单位签订了设备安装施工合同,包括P、Q共2项工作,合同工期70天。经甲乙双方协调,并经项目监

    [问答题]某工程,建设单位通过招标与甲施工单位签订了土建工程施工合同,包括A~I共9项工作,合同工期200天;与乙施工单位签订了设备安装施工合同,包括P、Q共2

  • 查看答案
  • (五)某工程项目,业主与承包方签订了工程施工合同,与监理单位签订了施工阶段监理合

    [单选题](五)某工程项目,业主与承包方签订了工程施工合同,与监理单位签订了施工阶段监理合同。施工合同规定:设备由业主供应,其他建筑材料由承包方采购。施工过程中,承包方未经监理工程师事先同意,订购了一批钢材,钢材运抵施工现场后,监理工程师进行了检验。检验中监理工程师发现承包方未能提交该批材料的合格证、质量保证书和材质化验单,且这批材料外观质量不好。业主经与设计单位商定,对主要装饰石料指定了材质、颜色和样品,并向承包方推荐厂家,承包方与厂家签订了订货合同。厂家将石料按合同采购量送达现场,进场时经检查该批材料

  • 查看答案
  • 某厂的机电安装工程由A安装公司承包施工,土建工程由B建筑公司承包施工。A安装公司.B建筑公司均按照《建设工程施工合同(承包文本)》与建设单位签订了施工合同。合同约定:A安装公司负责工程设备和材料的采购

    [问答题]某厂的机电安装工程由A安装公司承包施工,土建工程由B建筑公司承包施工。A安装公司.B建筑公司均按照《建设工程施工合同(承包文本)》与建设单位签订了施工

  • 查看答案
  • 某开发商通过公开招标与某建筑公司按照《建设工程施工合同(示范文本)》(GF-2017-0201)签订了一份建筑安装工程项目施工总承包合同。承包范围为土建工程和安装工程,合同总价为5000万元(含暂列金

    [问答题]某开发商通过公开招标与某建筑公司按照《建设工程施工合同(示范文本)》(GF-2017-0201)签订了一份建筑安装工程项目施工总承包合同。承包范围为土

  • 查看答案
  • 某工程,建设单位分别与甲、乙施工单位签订了土建工程施工合同和设备安装工程施工合同,与丙单位签订了设备采购合同。<br />工程实施过程中发生下列事件:<br />事件1:项目监

    [问答题]某工程,建设单位分别与甲、乙施工单位签订了土建工程施工合同和设备安装工程施工合同,与丙单位签订了设备采购合同。工程实施过程中发生下列事件:事件1:项目

  • 查看答案
  • 某工程项目,业主通过招标与甲建筑公司签订了土建工程施工合同,包括A、B、C、D、
