[案例分析题]

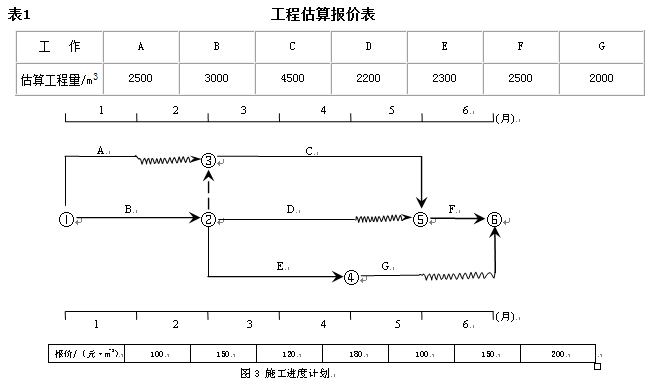

某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工承包合同。合同约定:工期6个月;A,B工作所用的材料由建设单位采购;合同价款采用以直接费为计算基础的全费用综合单位计价;施工期间若遇物价上涨,只对钢材,水泥和骨料的价格进行调整,调整依据为工程造价管理部门公布的材料价格指数。招标文件中工程量清单所列各项工作的估算工程量和施工单位的报价表如表1所示,该工程的各项工作按最早开始时间安排,按月匀速施工,经总监理工程师批准的施工进度计划如图3所示。

施工过程中,发生如下事件。

事件1:施工单位有两台大型机械设备需要进场,施工单位提出应由建设单位支付其进场费,但建调单位不同意另行支付。

事件2:建设单位提供的材料运抵现场后,项目监理机构要求施工单位及时送检,但施工单位称;施工合同专用条款并未对此作出约定,因此,建设单位提供的材料,施工单位没有送检的义务,若一定要施工单位送检,则由建设单位支付材料检测费用。

事件3:当施工进行到第3个月末时,建设单位提出一项设计变更,使D工作的工程量增加2000m3,施工单位调整方案后,D工作持续时间延长1个月。从第4个月开始,D工作执行新的全费用综合单价。经测算,新单价中直接费为160元/m3,间接费费率为15%,利润率为5%,计税系数为3.41%。

事件4:由于施工机械故障,G工作的开始时间推迟了1个月。第6个月恰遇材料价格大幅上涨,造成F,G工作的造价提高,造价管理部门公布的价格指数见表2.施工单位随即向项目监理机构提出了调整F,G工作结算单位的要求,经测算,F,G工作的单价中,钢材、水泥和骨料的价格所占比例均分别为25%,35%和10%。

问题:

1、事件1中,建设单位的做法是否正确?说明理由。

2、指出事件2中施工单位说法正确和错误之处,分别说明理由。

3、事件3中,针对施工单位调整施工方案,写出项目监理机构的处理程序。列式计算D工作调整后新的全费用综合单位(计算结果精确到小数点后两位)。

4、事件4中,施工单位提出调整工作F和G工作单价的要求是否合理?说明理由。列式计算应调价工作的新单价。

5、计算4,5,6月份的拟完工程计划投资额和施工单位的应得工程款额(计算结果精确到小数点后两位)。

参考答案与解析:

相关试题

某施工单位与建设单位按《建设工程施工合同(示范文本)》签订了固定总价施工承包合同

[案例分析题] 某施工单位与建设单位按《建设工程施工合同(示范文本)》签订了固定总价施工承包合同,合同工期390天,合同总价5000万元。施工前施工单位向工程师提交了施工组织设计和施工进度计划并得到监理工程师的批准。该工程在施工过程中发生了如下事件:(1)因地质勘探报告不详,出现图纸中未标明的地下障碍物,处理该障碍物导致A工作持续时间延长10天,增加人工费2万元、材料费4万元、机械费3万元。(2)基坑开挖时因边坡支撑失稳坍塌,造成B工作持续时间延长15天,增加人工费1万元、材料费1万元、机械费2万元。(3

  • 查看答案
  • 某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工合同,采

    [案例分析题] 某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工合同,采用可调价施工合同形式。工期20个月,项目监理机构批准的施工总进度计划如图2—14所示,各项工作在其持续时间内均按匀速进展,每月计划完成投资见表2—17。施工过程中发生如下事件。事件1:建设单位要求调整场地标高,设计单位修改施工图,A工作开始时问推迟1个月,致使施工单位机械闲置和人工窝工损失。事件2:设计单位修改图纸使C工作发生工程量变化,增加造价10万元,施工单位及时调整施工部署,如期完

  • 查看答案
  • 某工程项目,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工合同

    [案例分析题] 某工程项目,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工合同。合同工期为9个月,合同总价为840万元。项目监理机构批准的施工进度计划如图2-13所示(时间单位:月),各项工作均按照最早时间安排且匀速施工,施工单位的部分报价见表2—16。施工合同中约定:预付款为合同总价的20%,当工程款支付达到合同价的50%时开始扣预付款,3个月内平均扣回;质量保修金为合同价的5%,从第1个月开始,按每月进度款的10%扣留,扣完为止。工程于2005年3月1日开工,施工中发生了

  • 查看答案
  • 某工程项目,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工合同

    [案例分析题] 某工程项目,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工合同。合同工期为9个月,合同总价为840万元。项目监理机构批准的施工进度计划如图7-4所示(时间单位:月),各项工作均按照最早时间安排且匀速施工,施工单位的部分报价见表7-12。施工合同中约定:预付款为合同总价的20%,当工程款支付达到合同价的50%时开始扣预付款,3个月内平均扣回;质量保修金为合同价的5%,从第1个月开始,按每月进度款的10%扣留,扣完为止。工程于2005年3月1日开工,施工中发生了如下事件:事件

  • 查看答案
  • 某建设单位和施工单位按照《建设工程施工合同(示范文本)》签订了施工合同,合同中约

    [案例分析题] 某建设单位和施工单位按照《建设工程施工合同(示范文本)》签订了施工合同,合同中约定:建筑材料由建设单位提供;由于非施工单位原因造成的停工,机械补偿费为200元/台班,人工补偿费为50元/工日;总工期为120d;竣工时间提前奖励为3000元/d,误期损失赔偿费为5000元/d。经项目监理机构批准的施工进度计划如图7-3所示(单位:d)。施工过程中发生了如下事件:事件1:工程进行中,建设单位要求施工单位对某一构件作破坏性试验,以验证设计参数的正确性。该试验需修建两间临时试验用房,施工单位提出建

  • 查看答案
  • 某施工单位与建设单位按《建设工程施工合同(示范文本)》签汀固定总价承包合同,合同

    [案例分析题] 某施工单位与建设单位按《建设工程施工合同(示范文本)》签汀固定总价承包合同,合同工期为390天,合同总价为8500万元。总承包单位为了分解资金压力,在与某分包单位签订的分包合同中约定:建设单位向其支付工程款后,其才向分包单位付款,分包单位可以直接向建设单位主张付款申请,如业主不同意,不得以此向总承包单位主张逾期付款的违约贞任。为了强化分包单位的质量安全货任意识,总分包双方还在补充协议中约定:分包单位出现质量安全问题,均由分包単位承担,总承包単位不承担任何法律责任。施工前,总承包施工单位向监

  • 查看答案
  • 某工程,建设单位和施工单位按《建设工程施工合同(示范文本)》签订了施工合同,在施

    [案例分析题] 某工程,建设单位和施工单位按《建设工程施工合同(示范文本)》签订了施工合同,在施工合同履行过程中发生如下事件:事件1:工程开工前,总监理工程师主持召开了第一次工地会议。会上,总监理工程师宣布了建设单位对其的授权,并对召开工地例会提出了要求。会后,项目监理机构起草了会议纪要,由总监理工程师签字后分发给有关单位;总监理工程师主持编制了监理规划,报送建设单位。事件2:施工过程中,由于施工单位遗失工程某部位设计图纸,施工人员凭经验施工,现场监理员发现时,该部位的施工已经完毕。监理员报告了总监理工程

  • 查看答案
  • 某房屋建筑工程项目,建设单位与施工单位按照《建设工程施工合同(示范)文本》签订了施工承包合同。施工合同中规定: <br />(1)设备由建设单位采购,施工单位安装。 <br />

    [问答题]某房屋建筑工程项目,建设单位与施工单位按照《建设工程施工合同(示范)文本》签订了施工承包合同。施工合同中规定: (1)设备由建设单位采购,施工单位安装

  • 查看答案
  • 某房屋建筑工程项目,建设单位与施工单位按照《建设工程施工合同(示范)文本》签订了施工承包合同。施工合同中规定: <br />(1)设备由建设单位采购,施工单位安装。 <br />

    [问答题]某房屋建筑工程项目,建设单位与施工单位按照《建设工程施工合同(示范)文本》签订了施工承包合同。施工合同中规定: (1)设备由建设单位采购,施工单位安装

  • 查看答案
  • 某实施施工监理的工程,建设单位按照《建设工程施工合同(示范文本)》与甲施工单位签

    [案例分析题] 某实施施工监理的工程,建设单位按照《建设工程施工合同(示范文本)》与甲施工单位签订了施工总承包合同。合同约定开工日期为2006年3月1日,工期为302d,建设单位负责施工现场外道路开通及设备采购;设备安装工程可以分包;甲施工单位通过筛选与乙施工单位签订了安装分包合同。经总监理工程师批准的施工总进度计划如图6-5所示(时间单位:d)。在施工过程中发生了如下事件:事件1:由于道路没有及时开通,使开工日期推迟到2006年3月4日,并造成施工方经济损失3万元,为此,施工单位于2006年3月10日向

  • 查看答案
  • 某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工承包合同
