[问答题]

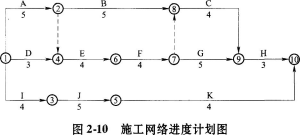

某工程合同工期21天,工程公司项目经理部技术人员拟定的初始网络进度计划如图2-10所示。在公司协调会上,设备供应部门提出,工作F.J使用的同种机械只能租赁到1台,因此该两项工作只能按先后顺序施工。

问题:
(1)从工期控制的角度出发,工作F.J哪一项先施工较合理?说明理由并进行进度计划调整,绘制新网络图。调整后的关键工作有哪些?工期为多少天?
(2)经上述调整后的合理计划被批准为正式进度计划。但在开工后,由于工作1的时间延误,使工作J的开始作业时间推迟3天。工作J每推迟1天开工费用损失500元,总工期每拖延1天罚款700元。受上述事件的影响,该工程的总工期将为多少天?综合费用增加多少元?
(3)在发生问题(2)所述情况后,若通过压缩工作的持续时间来调整进度计划,从经济的角度考虑,应压缩哪些工作的持续时间?每项工作分别压缩多少天?总工期为多少天?相应增加的综合费用为多少元?各项工作可压缩时间及压缩每1天需增加的费用见表2-14。
表2-14网络调整相关数据表
[]

参考答案与解析:

相关试题

某工程合同工期21天,工程公司项目经理部技术人员拟定的初始网络进度计划如图2-10所示。在公司协调会上,设备供应部门提出,工作F.J使用的同种机械只能租赁到1台,因此该两项工作只能按先后顺序施工。 &

[问答题]某工程合同工期21天,工程公司项目经理部技术人员拟定的初始网络进度计划如图2-10所示。在公司协调会上,设备供应部门提出,工作F.J使用的同种机械只能

  • 查看答案
  • 某工程合同工期21天,工程公司项目经理部技术人员拟定的初始网络进度计划如图1所示。在公司协调会上,设备供应部门提出,工作F.J使用的同种机械只能租赁到1台,因此,该两项工作只能按先后顺序施工。<

    [问答题]某工程合同工期21天,工程公司项目经理部技术人员拟定的初始网络进度计划如图1所示。在公司协调会上,设备供应部门提出,工作F.J使用的同种机械只能租赁到

  • 查看答案
  • 某工程合同工期21天,工程公司项目经理部技术人员拟定的初始网络进度计划如图1所示。在公司协调会上,设备供应部门提出,工作F.J使用的同种机械只能租赁到1台,因此,该两项工作只能按先后顺序施工。<

    [问答题]某工程合同工期21天,工程公司项目经理部技术人员拟定的初始网络进度计划如图1所示。在公司协调会上,设备供应部门提出,工作F.J使用的同种机械只能租赁到

  • 查看答案
  • 某工程合同工期21天,公司项目经理部技术人员拟定的初始网络进度计划如图1所示。在公司协调会上,设备供应部门提出,工作F、J使用的同种机械只能租赁到1台,因此,该两项工作只能按先后顺序施工。<br

    [问答题]某工程合同工期21天,公司项目经理部技术人员拟定的初始网络进度计划如图1所示。在公司协调会上,设备供应部门提出,工作F、J使用的同种机械只能租赁到1台

  • 查看答案
  • 某工程合同工期21天,工程公司项目经理部技术人员拟定的初始网络进度计划如图2-1

    [案例分析题] 某工程合同工期21天,工程公司项目经理部技术人员拟定的初始网络进度计划如图2-1-1所示。在公司协调会上,设备供应部门提出,工作F、J使用的同种机械只能租赁到1台,因此,该两项工作只能按先后顺序施工。问题:

  • 查看答案
  • 某工程施工合同工期为213d,施工单位拟定的施工双代号网络进度计划如图1所示,图中箭线下数据为工作持续时间(单位:d)。在A工作完成时,由于设计变更,项目业主提出了增加1、N两项工作的要求。1工作在D

    [问答题]某工程施工合同工期为213d,施工单位拟定的施工双代号网络进度计划如图1所示,图中箭线下数据为工作持续时间(单位:d)。在A工作完成时,由于设计变更,

  • 查看答案
  • 某工程项目合同工期为18个月。施工合同签订以后,施工单位编制了一份初始网络计划,如图5—22所示。<br />由于该工程施工工艺的要求,计划中工作C、工作H和工作J需共用一台起重施工机械,

    [问答题]某工程项目合同工期为18个月。施工合同签订以后,施工单位编制了一份初始网络计划,如图5—22所示。由于该工程施工工艺的要求,计划中工作C、工作H和工作

  • 查看答案
  • 某机场工程施工网络计划如图所示,该工程合同工期为25周。问题

    [案例分析题] 某机场工程施工网络计划如图所示,该工程合同工期为25周。问题

  • 查看答案
  • 某土木工程项目通过工程量清单招标方式,确定某承包商为该项目中标人,合同工期为16天。该承包商编制的初始网络进度计划如图3-1所示。由于施工工艺和组织的要求,工作A、D、H需使用同一台施工机械,工作B、

    [问答题]某土木工程项目通过工程量清单招标方式,确定某承包商为该项目中标人,合同工期为16天。该承包商编制的初始网络进度计划如图3-1所示。由于施工工艺和组织的

  • 查看答案
  • 某工程项目合同工期为22个月。施工合同签订以后,施工单位编制了一份初始网络计划,如图所示。由于该工程施工工艺的要求,计划中工作C.工作H和工作N需共用一台起重施工机械,为此需要对初始网络计划作调整。&

    [问答题]某工程项目合同工期为22个月。施工合同签订以后,施工单位编制了一份初始网络计划,如图所示。由于该工程施工工艺的要求,计划中工作C.工作H和工作N需共用

  • 查看答案
  • 某工程合同工期21天,工程公司项目经理部技术人员拟定的初始网络进度计划如图2-10所示。在公司协调会上,设备供应部门提出,工作F.J使用的同种机械只能租赁到1台,因此该两项工作只能按先后顺序施工。 &
