[问答题]

某工程项目业主分别与甲、乙施工单位签订了土建施工合同和设备安装合同,土建施工合同约定:合同工期为100天。

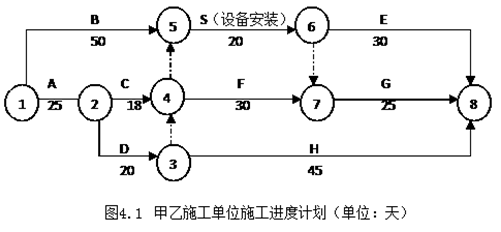

甲乙施工单位编制了施工进度计划,获得监理工程师的批准,如图4.1所示。

事件1:基础工程A工作施工完毕组织验槽时,发现基坑实际土质与业主提供的工程地质资料不符,为此,设计单位修改加大了基础埋深,该基础加深处理使甲施工单位增加用工50个工日,增加机械10个台班,A工作时间延长3天,甲施工单位及时向业主提出费用索赔和工期索赔。
事件3:设备安装S工作开始后,乙施工单位发现业主采购的设备配件缺失,业主要求乙施工单位自行采购缺失配件。为此,乙施工单位发生材料费2.5万元,人工费0.5万元,S工作时间延长2天。乙施工单位向业主提出费用索赔和工期延长2天的索赔,向甲施工单位为提出受事件1和事件2影响工期延长5天的索赔。
事件4:设备安装过程中,由于乙施工单位安装设备故障和调试设备损坏使S工作延长施工工期6天,窝工24个工日。增加安装、调试设备修理费6万元,并影响了甲施工单位后续工作的开工时间,造成甲施工单位窝工36个工日,机械闲置6个台班。为此,甲施工单位分别向业主和乙施工单位及时提出了费用和工期索赔。
问题:
 分别指出事件1—4中甲施工单位和乙施工单位的费用索赔和工期索赔是否成立?并分别说明理由。
 2.事件2中,业主代表的做法是否妥当?说明理由。
 3.事件1—4发生后,图4.1中E和G工作实际开始工作时间分别为第几天?说明理由。
(计算结果保留两位小数)

参考答案与解析:

相关试题

某市政工程,业主与监理.施工单位分别签订了工程监理合同和工程施工合同。施工单位编制的进度计划符合合同工期要求,并得到了监理工程师批准。进度计划如下图所示:<br /><img bor

[问答题]某市政工程,业主与监理.施工单位分别签订了工程监理合同和工程施工合同。施工单位编制的进度计划符合合同工期要求,并得到了监理工程师批准。进度计划如下图所

  • 查看答案
  • 某工程,建设单位通过招标与甲施工单位签订了土建工程施工合同,包括A~I共9项工作,合同工期200天;与乙施工单位签订了设备安装施工合同,包括P、Q共2项工作,合同工期70天。<br />经

    [问答题]某工程,建设单位通过招标与甲施工单位签订了土建工程施工合同,包括A~I共9项工作,合同工期200天;与乙施工单位签订了设备安装施工合同,包括P、Q共2

  • 查看答案
  • 某工程项目施工合同于2016年12月签订,约定的合同工期为20个月,2017年1月开工。施工单位按合同工期要求编制了混凝土结构工程施工进度时标网络计划,如图4-1所示,并经监理工程师审核批准。<

    [问答题]某工程项目施工合同于2016年12月签订,约定的合同工期为20个月,2017年1月开工。施工单位按合同工期要求编制了混凝土结构工程施工进度时标网络计划

  • 查看答案
  • 某工程项目施工合同于2016年12月签订,约定的合同工期为20个月,2017年1月开工。施工单位按合同工期要求编制了混凝土结构工程施工进度时标网络计划,如图4-1所示,并经监理工程师审核批准。<

    [问答题]某工程项目施工合同于2016年12月签订,约定的合同工期为20个月,2017年1月开工。施工单位按合同工期要求编制了混凝土结构工程施工进度时标网络计划

  • 查看答案
  • 某工程建设单位与施工单位按《建设工程施工合同(示范文本)》签订了施工合同,合同工期为14个月,项目监理机构批准的施工进度计划如图5-1所示。<br /><img border=&qu

    [问答题]某工程建设单位与施工单位按《建设工程施工合同(示范文本)》签订了施工合同,合同工期为14个月,项目监理机构批准的施工进度计划如图5-1所示。施工过程中

  • 查看答案
  • 某工程,建设单位通过招标与甲施工单位签订了土建工程施工合同,包括A~I共9项工作,合同工期200天;与乙施工单位签订了设备安装施工合同,包括P、Q共2项工作,合同工期70天。经甲乙双方协调,并经项目监

    [问答题]某工程,建设单位通过招标与甲施工单位签订了土建工程施工合同,包括A~I共9项工作,合同工期200天;与乙施工单位签订了设备安装施工合同,包括P、Q共2

  • 查看答案
  • 【案例五】某施工单位与建设单位按《公路工程标准施工招标文件》(2009年版)签订了施工合同。合同工期800天,合同总价6亿元。施工前,监理工程师已批准了施工单位提交的施工进度计划,如下图:<br

    [问答题]【案例五】某施工单位与建设单位按《公路工程标准施工招标文件》(2009年版)签订了施工合同。合同工期800天,合同总价6亿元。施工前,监理工程师已批准

  • 查看答案
  • 某工程,建设单位与施工单位签订了施工合同,合同工期为220天。经总监理工程师批准的施工总进度计划如图3所示,各项工作均按最早开始时间安排且匀速施工。<br /><img border

    [问答题]某工程,建设单位与施工单位签订了施工合同,合同工期为220天。经总监理工程师批准的施工总进度计划如图3所示,各项工作均按最早开始时间安排且匀速施工。

  • 查看答案
  • 某工程,建设单位与施工单位签订了施工合同,合同工期为220天。经总监理工程师批准的施工总进度计划如图2015-5-1所示,各项工作均按最早开始时间安排且匀速施工。<br /><img

    [问答题]某工程,建设单位与施工单位签订了施工合同,合同工期为220天。经总监理工程师批准的施工总进度计划如图2015-5-1所示,各项工作均按最早开始时间安排

  • 查看答案
  • 某施工单位与建设单位签订了固定总价施工承包合同,合同工期为390天,合同总价5000万元,施工前施工单位向工程师提交了施工组织设计和施工进度计划(如下图)。<br /><img bo

    [问答题]某施工单位与建设单位签订了固定总价施工承包合同,合同工期为390天,合同总价5000万元,施工前施工单位向工程师提交了施工组织设计和施工进度计划(如下

  • 查看答案
  • 某工程项目业主分别与甲、乙施工单位签订了土建施工合同和设备安装合同,土建施工合同约定:合同工期为100天。<br />甲乙施工单位编制了施工进度计划,获得监理工程师的批准,如图4.1所示。
