[问答题]

某大型流水生产线工程项目,建设单位通过公开招标方式确定某施工单位为中标人,双方签订了工程总承包合同,该总承包人将设备基础工程分包给具有相应资质的施工企业,并签订了分包合同,分包合同工期3个月。分包合同中有关工程价款及其支付的条款如下:
(1)分项工程清单中含有两个分项工程,工程量分别为甲项4500m3,乙项31000m3,清单报价中,甲项综合单价为200元/m3,乙项综合单价为12.93元/m3,乙项综合单价的单价分析见表1。当某一分项工程实际工程量比清单工程量增加超出10%时,应调整单价,超出部分的单价调整系数为0.9;当某一分项工程实际工程量比清单工程量减少10%以上时,对该分项工程的全部工程量调整单价,单价调整系数为1。

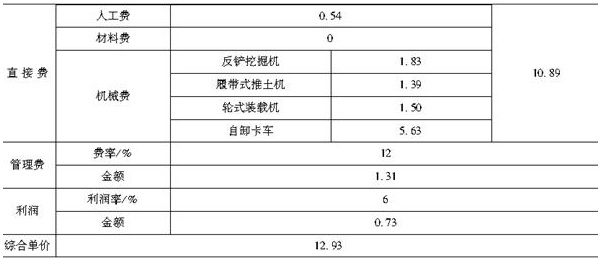

表1 (乙项工程)工程量清单综合单价分析表(部分)元/m2
(2)措施项目清单共有7个项目,其中环境保护等三项措施费用4.5万元,这三项措施费用以分部分项工程量清单计价合计为基数进行结算。剩余的四项措施费用共计16万元,一次性包死,不得调价。全部措施项目费在开工后的第1个月末和第2个月末按措施项目清单中的数额分两次平均支付,环境保护措施等三项费用调整部分在最后一个月结清,多退少补。
(3)其他项目清单中只包括招标人预留金5万元,实际施工中用于处理变更洽商,最后一个月结算。
(4)规费综合费率为4.89%,其取费基数为分部分项工程量清单计价合计、措施项目清单计价合计、其他项目清单计价合计之和;税金的税率为3.47%。
(5)工程预付款为签约合同价款的10%,在开工前支付,开工后的前两个月平均扣除。
(6)该项工程的质量保证金为签约合同价款的3%,自第1个月起,从承包商的进度款中,按3%的比例扣留。合同工期内,承包商每月实际完成并经工程师签证确认的工程量如表2所示。
表2 各月实际完成工程量表月份

问题1.该工程签约时的合同价款是多少万元?2.该工程的预付款是多少万元?3.该工程质量保证金是多少元?4.各月的分部分项工程量清单计价合计是多少万元?并对计算过程做必要的说明。5.承包商第1个月应得的进度款是多少万元?(计算结果均保留两位小数)

参考答案与解析:

相关试题

某大型流水生产线工程项目,建设单位通过公开招标方式确定某施工单位为中标人,双方签订了工程总承包合同,该总承包人将设备基础工程分包给具有相应资质的施工企业,并签订了分包合同,分包合同工期3个月。分包合同

[问答题]某大型流水生产线工程项目,建设单位通过公开招标方式确定某施工单位为中标人,双方签订了工程总承包合同,该总承包人将设备基础工程分包给具有相应资质的施工企

  • 查看答案
  • 某工程项目发包人与承包人签订了施工合同,承包人与分包人签订了分包合同,在分包合同

    [单选题]某工程项目发包人与承包人签订了施工合同,承包人与分包人签订了分包合同,在分包合同履行过程中,分包人的正确作法是( )。A.未经承包人允许,分包人不得以任何理由与发包人或工程师发生直接工作 联系B.分包人可以直接致函发包人或工程师C.分包人可以直接接受发包人或工程师的指令D.分包人无须接受承包人转发的发包人或工程师与分包工程有关的指令

  • 查看答案
  • 某工程项目发包人与承包人签订了施工合同,承包人与分包人签订了分包合同,分包合同价

    [单选题]某工程项目发包人与承包人签订了施工合同,承包人与分包人签订了分包合同,分包合同价款()。A . 应与施工合同相应部分价款相同B . 应低于施工合同相应部分价款C . 应与施工合同相应部分约定的计价方式一致D . 应与施工合同相应部分价款有一定的连带关系

  • 查看答案
  • 某工程项目发包人与承包人签订了施工合同,承包人与分包人签订了专业工程分包合同,在

    [单选题]某工程项目发包人与承包人签订了施工合同,承包人与分包人签订了专业工程分包合同,在分包合同履行过程中,分包人的正确做法是( )。A.未经承包人允许,分包人不得以任何理由与发包人或工程师发生直接工作联系B.分包人可以直接致函发包人或工程师C.分包人可以直接接受发包人或工程师的指令D.分包人无须接受承包人转发的发包人工程师与分包工程有关的指令

  • 查看答案
  • 某工程项目发包人与承包人签订了施工合同,承包人与分包人签订了专业工程分包合同,在

    [单选题]某工程项目发包人与承包人签订了施工合同,承包人与分包人签订了专业工程分包合同,在分包合同履行过程中,分包人的正确做法是()。A . 未经承包人允许,分包人不得以任何理由与发包人或工程师发生直接工作联系B . 分包人可以直接致函发包人或工程师C . 分包人可以直接接受发包人或工程师的指令D . 分包人无须接受承包人转发的发包人或工程师与分包工程有关的指令

  • 查看答案
  • 某工程项目发包人与承包人签订了施工合同,承包人与分包人签订了专业工程分包合同,在分包合同履行过程中,分包人的正确做法是(  )。

    [单选题]某工程项目发包人与承包人签订了施工合同,承包人与分包人签订了专业工程分包合同,在分包合同履行过程中,分包人的正确做法是(  )。A.未经承包人允许,分

  • 查看答案
  • 某工程,建设单位通过公开招标与甲施工单位签订了施工总承包合同。依据合同,甲施工单

    [问答题] 某工程,建设单位通过公开招标与甲施工单位签订了施工总承包合同。依据合同,甲施工单位通过招标将钢结构工程分包给乙施工单位。施工过程中发生了下列事件:事件1:甲施工单位项目经理安排技术员兼施工现场安全员,并安排其负责编制深基坑支护与降水工程专项施工方案,项目经理对该施工方案进行安全验算后,即组织现场施工,并将施工方案及验算结果报送项目监理机构。事件2:乙施工单位采购的特殊规格钢板,因供应商未能提供出厂合格证明,乙施工单位按规定要求进行了检验,检验合格后向项目监理机构报验。为不影响工程进度,总监理工

  • 查看答案
  • 施工总承包企业可以与劳务分包企业签订工程分包合同。

    [判断题] 施工总承包企业可以与劳务分包企业签订工程分包合同。A . 正确B . 错误

  • 查看答案
  • 施工总承包企业可以与劳务分包企业签订工程分包合同。

    [判断题]施工总承包企业可以与劳务分包企业签订工程分包合同。A.对B.错

  • 查看答案
  • 某工程项目,建设单位通过公开招标方式确定某施工单位为中标人,双方签订了工程承包合同,合同工期3个月。 <br />合同中有关工程价款及其支付的条款如下: <br />(1)分项

    [问答题]某工程项目,建设单位通过公开招标方式确定某施工单位为中标人,双方签订了工程承包合同,合同工期3个月。 合同中有关工程价款及其支付的条款如下: (1)分

  • 查看答案
  • 某大型流水生产线工程项目,建设单位通过公开招标方式确定某施工单位为中标人,双方签订了工程总承包合同,该总承包人将设备基础工程分包给具有相应资质的施工企业,并签订了分包合同,分包合同工期3个月。分包合同
