[问答题]

背景资料:
某项目部承建一项新建城镇道路工程,指令工期为100d。开工前,项目经理召开施工动员会,对项目部全体成员进行工程交底。参会人员包括“十大员”,即:施工员.测量员.A.B.资料员.预算员.材料员.试验员.机械员.标准员。
道路工程施工在雨水管道主管铺设.检查井砌筑完成.沟槽回填土的压实度合格后进行。项目部将道路车行道施工分成四个施工段和三个主要施工过程(包括路基挖填.路面基层.路面面层),每个施工段.施工过程的作业天数如表1-1。工程部按流水作业计划编制的横道图如表1-2,并组织施工。路面基层采用二灰混合料,常温下养护7d。
在路面基层施工完成后,必须进行的工序还有C.D,然后才能进行路面面层施工。

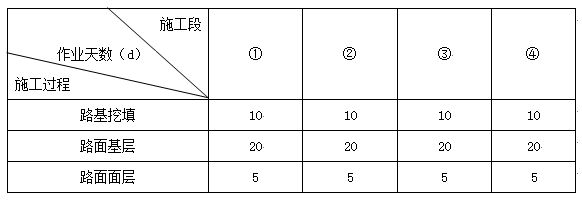

表1-1 施工段.施工过程及作业天数计划表

表1-2 新建城镇道路施工进度计划横道图

(1)写出“十大员”中A.B的名称。
(2)按表1-表1-2所示,补画路面基层与路面面层的横道图线(将表1-2复制到答题卡上作画,在试卷上作答无效)。确定路基挖填与路面基层之间及路面基层与路面面层之间的流水步距。
(3)该项目计划工期为多少天?是否满足指令工期。
(4)如何对二灰混合料基层进行养护?
(5)写出主要施工工序C.D的名称。

参考答案与解析:

相关试题

(2018年真题)背景资料:<br />某项目部承建一项新建城镇道路工程,指令工期为100d。开工前,项目经理召开施工动员会,对项目部全体成员进行工程交底。参会人员包括“十大员”,即:施工

[问答题](2018年真题)背景资料:某项目部承建一项新建城镇道路工程,指令工期为100d。开工前,项目经理召开施工动员会,对项目部全体成员进行工程交底。参会人

  • 查看答案
  • 背景资料:A公司为一消防工程施工专业公司,某项目部一施工员,其根据类似工程施工质

    [判断题] 背景资料:A公司为一消防工程施工专业公司,某项目部一施工员,其根据类似工程施工质量问题的统计资料分析比较后,发现主要有点型烟感火灾探测器布置不当和ZST15型洒水喷头选用不妥(主要是色标与工作环境温度不适配),为此施工员整理了有关规范及产品技术文件。编写了针对解决这两类问题的技术交底文件,在新工程开始作业前召集全体作业人员进行交底,有效地纠正了质量问题。根据背景资料,完成下列题目。把适用高温环境下的洒水喷头用在低温环境条件,有火灾发生可能不启动,反之则简单误动作。A . 正确B . 错误

  • 查看答案
  • 项目部施工员配合项目经理编制施工组织设计的内容有()。

    [多选题]项目部施工员配合项目经理编制施工组织设计的内容有()。A.安全B.成本C.进度D.技术E.施工方案

  • 查看答案
  • 项目部参加招议标人员为项目经理、生产经理、合约经理、材料员。

    [判断题] 项目部参加招议标人员为项目经理、生产经理、合约经理、材料员。A . 正确B . 错误

  • 查看答案
  • 根据背景材料作答:某项目部承揽一项土石坝工程施工任务。为加快施工进度,该项目部按

    [试题]根据背景材料作答:某项目部承揽一项土石坝工程施工任务。为加快施工进度,该项目部按坝面作业的铺料、整平和压实三个主要工序组建专业施工队施工,并将该坝面分为三个施工段,按施工段1、施工段2、施工段3顺序组织流水作业。已知各专业施工队在各施工段上的持续时间如下表:[问题]1.采用分段流水作业法组织施工的优点是( )等步骤。A.可提高施工效率B.可提高施工质量C.可避免各工种之间互相干扰D.可增加施工场地E.可降低工作强度2.该坝面作业,同一层段上各项工作正确的工艺逻辑关系是( )。A.铺料为整平的紧前工

  • 查看答案
  • 项目经理和项目部全体成员要严格认真的按照施工规范和操作规程组织施工,实行(),加

    [多选题] 项目经理和项目部全体成员要严格认真的按照施工规范和操作规程组织施工,实行(),加强检验和监督。A .抽样检B .自检C .互检D .交接班检E .全部检

  • 查看答案
  • 工程项目开工前,由项目部技术负责人向全体员工进行交底,内容包括()。

    [多选题]工程项目开工前,由项目部技术负责人向全体员工进行交底,内容包括()。A.工程概况B.施工方法C.主要安全技术措施D.施工方案E.工程图纸

  • 查看答案
  • 项目开工前,项目部机管员应根据项目施工需要,充分征求施工技术人员意见,编制()。

    [单选题]项目开工前,项目部机管员应根据项目施工需要,充分征求施工技术人员意见,编制()。A . 建筑机械申请计划B . 设备台账C . 建筑机械总功率D . 建筑机械履历书

  • 查看答案
  • 项目开工前,项目部机管员应根据项目施工需要,充分征求施工技术人员意见,编制( )。

    [单选题]项目开工前,项目部机管员应根据项目施工需要,充分征求施工技术人员意见,编制( )。A.建筑机械申请计划B.设备台账C.建筑机械总功率D.建筑机械履历书

  • 查看答案
  • 施工员配合项目经理编制的施工组织设计包括()。

    [多选题] 施工员配合项目经理编制的施工组织设计包括()。A . 安全B . 进度C . 成本D . 技术E . 施工方案

  • 查看答案
  • 背景资料:<br />某项目部承建一项新建城镇道路工程,指令工期为100d。开工前,项目经理召开施工动员会,对项目部全体成员进行工程交底。参会人员包括“十大员”,即:施工员.测量员.A.B
