背景资料:
某施工单位承接了南方一座双向四车道分离式隧道施工,隧道穿越的地层有:石灰岩.白云岩.页岩.泥灰岩,局部夹有煤层,该隧道穿越一斜向构造。隧道进出口围岩为Ⅴ级,洞内Ⅲ级和Ⅳ级呈间隔分布,局部为Ⅴ级。其中左线隧道进口桩号为K17+260,设计控制标高为230.0m,隧道出口桩号为K18+070,设计控制标高为230.0m。

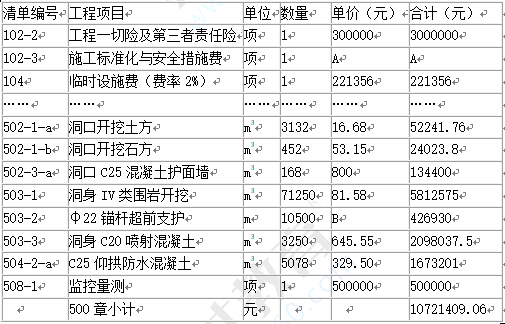

中标单位的投标文件中工程量清单摘录如下:
清单前言中规定,当工程量清单中工程量变化幅度在±15%以内时,其结算单价不做调整。当实际完成工程量超过清单工程数量15%时,超出部分的结算单价在清单单价基础上下降10%,反之上涨10%。该施工单位中标后进入施工阶段,为保证施工安全,在隧道掘进过程中采用了地质雷达进行地质超前预报,并成功预测隧道中部存在一个较大的溶洞。
施工单位作为施工总承包方,将隧道开挖分包给专业劳务公司,为规避安全风险,要求该劳务公司购买“工程一切险”。
施工结束时,实际完成的“503—2”工程量为12500m,“503—3”工程量为3365m3,并增加了“洞口C25喷射混凝土”124.6m3。
(1)左线隧道按长度划分属于哪一种?从隧道进出口标高分析,该隧道设计中宜采用哪种形式的纵坡?分别说明理由。
(2)结合地质条件的描述,指出本隧道可能遇到的不良地质情况及危害有哪些?
(3)假如施工标准化与安全措施费按5%取费,计算工程量清单中A值。
(4)计量时,“地质超前预报”应计入工程量清单哪个“清单编号”细目中?
(5)背景中总承包方要求劳务公司购买“工程一切险”的做法是否正确?说明理由。

参考答案与解析:
