[问答题]

背景:
某施工单位承接了一条二级公路施工项目,其中包括隧道工程和桥梁工程。该隧道主要穿越砂层泥岩和砂岩,岩层节理.裂隙发育,富含裂隙水。隧道全长800m,设计净高5m,净宽12m,为单洞双向行驶的两车道隧道。

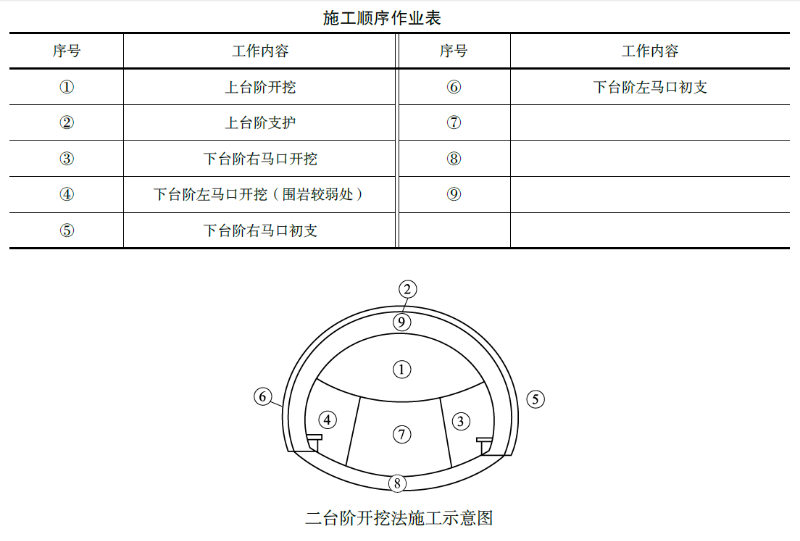

施工单位针对该项目编制了专项施工方案。拟采取二台阶开挖方法施工,施工顺序如图所示,并按①~⑨的顺序作业。

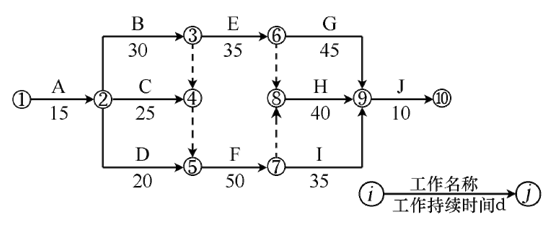

其中对于桥梁工程,施工单位按照合同工期要求编制了如图所示(时间单位:d)的网络计划图,并经监理工程师批准后实施。

过程中,发生了如下事件:
事件1:工作D(1号台基础)施工过程中,罕见特大暴雨天气使一台施工机械受损,机械维修花费2万元,同时导致工作D实际时间比计划时间拖延8d。
事件2:施工单位租赁的施工机械未及时进场,使工作F(1号台身)实际时间比计划时间拖延8d,造成施工单位经济损失2000元/d。
事件3:业主变更设计,未及时向施工单位提供图纸,使工作E(0号台身)实际时间比计划时间拖延15d,造成施工单位经济损失1600元/d。
(1)根据网络图计算该工程的总工期,并指出关键路线。
(2)改正③~⑥的施工工序,说明修改原因。
(3)补充表列⑦~⑨项工作的内容。
(4)分别分析事件2.3对总工期的影响,并计算施工单位可获得的工期补偿。
(5)将背景中的双代号网络改为单代号网络。

参考答案与解析:
