[问答题]

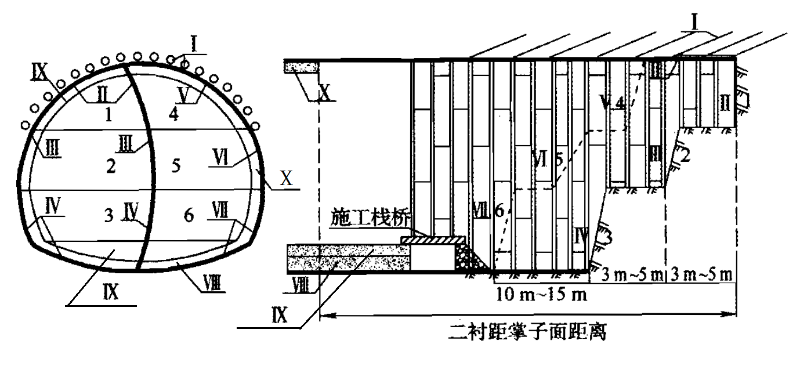

某施工单位承接了10km的山区二级公路工程项目,其中包含一座长800m的双车道隧道。隧道出口处于浅埋段,属于Ⅴ级围岩。在目前施工中围岩级别较差导致在施工过程中围岩变形较大,拱顶下沉最大值达到6m,因此经建设单位.设计单位.监理单位.施工单位现场勘查后将从目前掌子面DK118+649至DK118+629由原设计台阶法开挖变更为CD法,具体施工流程如下图所示:


施工单位针对该项目编制了施工方案:
事件一:断层破碎带及其影响带地段初期支护及时封闭成环,根据围岩量测结果及时施作二次衬砌。
事件二:二次衬砌应及时施作,二次衬砌距离掌子面距离不得大于90m。
事件三:为了稳定工作面,采取超前大管棚.超前锚杆.超前小管棚.超前预注浆等辅助施工措施进行超前加固。
(1)背景材料中隧道开挖方案变更属于什么变更,并说明理由,该变更应由谁进行审批?
(2)事件一中,位移变形达到什么要求时,才能进行二次衬砌。
(3)事件二中的做法是否正确,说明理由。
(4)补充隧道施工工序中的工作内容。
-
