背景资料:
某施工单位承接了一段长40km的双向两车道新建二级公路H合同段路基.路面施工,路基宽8.5m,路面宽7.0m,路面结构设计图如下:

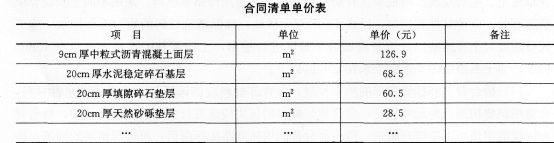

该工程采用清单计价,施工合同中的清单单价如下表:

施工单位采用湿法施工填隙碎石垫层,在准备好下承层后,按下列工艺流程组织施工:施工放样→摊铺粗碎石→初压→撒布填隙料→复压→再次撒布填隙料→再次碾压→局部补撒填隙料→振动压实填满孔隙→步骤A→碾压滚浆→步骤B。
施工过程中发生了以下两个事件:

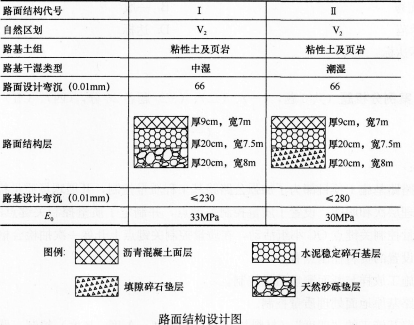

事件一:K3+000~K4+500路段,设计图为“中湿”类型路基,原设计采用Ⅰ型路面结构,施工单位现场复核后,确定该路段属于“潮湿”类型路基,监理单位现场确认并书面同意按Ⅱ型路面结构进行施工。
事件二:K10+000~K11+000路段,底基层完工后,施工单位组织自检,在实测纵断高程时发现该路段比设计标高整体低了2.5cm,原因是施工单位测量人员在设置测量转点时发生错误。其余实测项目均合格。施工单位总工程师提出了将该路段水泥稳定碎石基层的厚度由20cm加厚至22.5cm的缺陷修复方案,并按该方案组织施工,基层施工完成后通过了检测。该方案导致施工单位增加了64219元成本。
施工单位针对事件一和事件二分别提出增加费用变更申请,监理单位审批并同意了事件一的变更费用申请,但对事件二的变更费用不予确认。
问题:
 写出步骤A和步骤B所对应的工艺流程名称。
 2.写出底基层施工工艺流程中“碾压滚浆”结束的判断依据。
 3.写出图中E0的中文名称。
 4.计算事件一的变更增加费用。
 5.监理单位对事件一和事件二申请的审批结果是否合理?分别说明理由。
 6.判别本项目K3+000~K4+500路段的路基干湿类型应采用什么指标?

参考答案与解析:

相关试题

某施工单位承接了一段长30.8km的双向两车道新建二级公路D合同段路基、路面施工,路基宽8.5m,路面宽7.0m,路面结构设计图如下:<br /><img border="

[问答题]某施工单位承接了一段长30.8km的双向两车道新建二级公路D合同段路基、路面施工,路基宽8.5m,路面宽7.0m,路面结构设计图如下:该工程采用清单计

  • 查看答案
  • 背景资料:<br />某施工单位A承包了二级公路M合同段路面工程。路面结构图如下图所示:<br /><img src="https://img.zhaotiba

    [问答题]背景资料:某施工单位A承包了二级公路M合同段路面工程。路面结构图如下图所示:施工前,相关单位组织技术人员和管理人员对图纸进行了复核,复核中重点核对图纸

  • 查看答案
  • 【背景资料】<br />某施工单位承接了长42.5km的山区二级公路路面施工。路线右侧濒临花溪河,属于沿溪线,河流的常水位3~4m深。路面结构如下图所示。<br /><i

    [问答题]【背景资料】某施工单位承接了长42.5km的山区二级公路路面施工。路线右侧濒临花溪河,属于沿溪线,河流的常水位3~4m深。路面结构如下图所示。在填隙碎

  • 查看答案
  • 背景资料:<br />某施工单位承接了一段二级公路水泥混凝土路面工程施工,路面结构示意图如图1所示。<br /><img border="0" sty

    [问答题]背景资料:某施工单位承接了一段二级公路水泥混凝土路面工程施工,路面结构示意图如图1所示。施工单位进场后设立了水泥混凝土搅拌站和工地试验室,搅拌站的配电

  • 查看答案
  • 背景资料:<br />某施工单位承接了某一级公路水泥混凝土路面“白改黑”工程施工,该工程路基宽2×12m,路面宽度2×10m,长45.5km,工期4个月。施工内容包括:旧路面病害的治理.玻

    [问答题]背景资料:某施工单位承接了某一级公路水泥混凝土路面“白改黑”工程施工,该工程路基宽2×12m,路面宽度2×10m,长45.5km,工期4个月。施工内容

  • 查看答案
  • 背景资料:<br />某施工单位承接了某一级公路水泥混凝土路面“白改黑”工程施工,该工程路基宽2×12m,路面宽度2×10m,长45.5km,工期4个月。施工内容包括:旧路面病害的治理.玻

    [问答题]背景资料:某施工单位承接了某一级公路水泥混凝土路面“白改黑”工程施工,该工程路基宽2×12m,路面宽度2×10m,长45.5km,工期4个月。施工内容

  • 查看答案
  • 背景资料:<br />某施工单位承接了长35.5km的山区二级公路路面施工,路面面层采用C30水泥混凝土,基层为水泥稳定碎石,底基层为级配碎石。路面结构如下图所示。<br />

    [问答题]背景资料:某施工单位承接了长35.5km的山区二级公路路面施工,路面面层采用C30水泥混凝土,基层为水泥稳定碎石,底基层为级配碎石。路面结构如下图所示

  • 查看答案
  • 某施工单位承接了平原区一段长60.5km的双向四车道新建高速公路路面施工。该高速

    [案例分析题] 某施工单位承接了平原区一段长60.5km的双向四车道新建高速公路路面施工。该高速公路设计车速为100km/h,全线均为填方路堤,平均填方高度1~2m。硬路肩宽3m,中央分隔带宽2m,单车道宽度3.75m,土路肩宽0.75m(采用M7.5浆砌片石加固)。路面面层采用AC16沥青混凝土,全线没有加宽与超高。行车道、硬路肩、路缘带均采用相同的路面结构尺寸,路面结构设计图如下图所示。施工过程中发生了以下事件:事件1:项目部对施工材料实行材料计划管理,在确定材料需用量计划时,材料采购人员对片石采购进

  • 查看答案
  • 背景资料:<br />某施工单位承接了平原区一段长65km的双向四车道新建高速公路路面工程施工。该高速公路设计车速为100km/h,全线均为填方路堤,平均填方高度1~2m。硬路肩宽3m,中

    [问答题]背景资料:某施工单位承接了平原区一段长65km的双向四车道新建高速公路路面工程施工。该高速公路设计车速为100km/h,全线均为填方路堤,平均填方高度

  • 查看答案
  • 某施工单位在北方平原地区承建了一段长152km的双向四车道高速公路的路面工程,路面结构设计示意图如下。<br /><img src="https://img.zhaotib

    [问答题]某施工单位在北方平原地区承建了一段长152km的双向四车道高速公路的路面工程,路面结构设计示意图如下。为保证工期,施工单位采用2台滑模摊铺机分左右幅同

  • 查看答案
  • 背景资料:<br />某施工单位承接了一段长40km的双向两车道新建二级公路H合同段路基.路面施工,路基宽8.5m,路面宽7.0m,路面结构设计图如下:<br /><im
