[问答题]某公司中标某沿海城市一栋办公楼工程,该公司进场后,对整个工程各工序进行划分,编制双代号时标网络图,并根据6月底.11月底进度检查实际情况,在网络图中标
[问答题] 某公司中标某沿海城市一栋办公楼工程,该公司进场后,对整个工程各工序进行划分,编制双代号时标网络图,并根据6月底、11月底进度检查实际情况,在网络图中标出两次检查的实际进度前锋线,如下图所示:在工程施工过程中发生以F事件:事件一:施工单位施工至工作H时,该沿海城市遭受海啸袭击,使该工作持续时间延长了2个月。经评估,施工单位人工费、机械费、临时建筑损失18万元。建筑物受到海水侵蚀,清理、返工费用25万元,施工单位提出了工期2个月、费用43万元的索赔要求。事件二:施工单位施工至I工作时,由于建设单位
[多选题]某工程的双代号时标网络计划如下图所示,当工程进行到7月底时,检查了该工程的实际进度并绘制了实际进度前锋线,根据7月底检查该工程的实际进度结果表明( )
[多选题]某工程时标网络计划如下图所示,当工程进行到7月底时,检查了该工程的实际进度前锋线,根据7月底检查该工程的实际进度结果表明( )。A.工作D的实际进度不
[多选题]某工程标网络计划如下图所示,当工程进行到7月底时,检查了该工程的实际进度前锋线,根据7月底检查该工程的实际进度结果表明()。A.工作D的实际速度不影响
[单选题]某工程双代号时标网络计划如下图所示,根据第6周末实际进度检查结果绘制的前锋线如点划线所示。通过比较可以看出()。A . E工作实际进度拖后1周,不影响工期B . C工作实际进度拖后2周,影响工期1周C . D工作实际进度超前2周,影响工期1周D . D工作实际进度拖后3周,影响工期3周
[多选题]某工程双代号时标网络计划如下图所示,第8周末进行实际进度检查的结果如图中实际进度前锋线所示,则正确的结论有( )。[抱歉,本题暂无图]A.工作D拖后

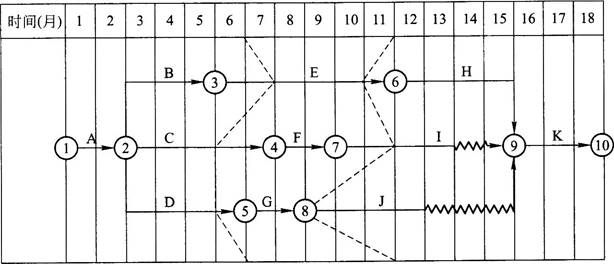

[问答题]某工程的早时标网络计划如图所示。工程进展到第5月、第10月和第15月底时,分别检查了工程进度,相应地绘制了三条实际进度前锋线,如图中的点划线所示。某工
[问答题]某工程的早时标网络计划如图所示。工程进展到第5月.第10月和第15月底时,分别检查了工程进度,相应地绘制了三条实际进度前锋线,如图中的点划线所示。某工
[问答题]某工程的早时标网络计划如图所示。工程进展到第5月.第10月和第15月底时,分别检查了工程进度,相应地绘制了三条实际进度前锋线,如图中的点划线所示。某工
