[问答题]

某新建办公楼工程,地下2层,地上20层,建筑面积24万m2,钢筋混凝土框架剪力墙结构,M公司总承包施工。

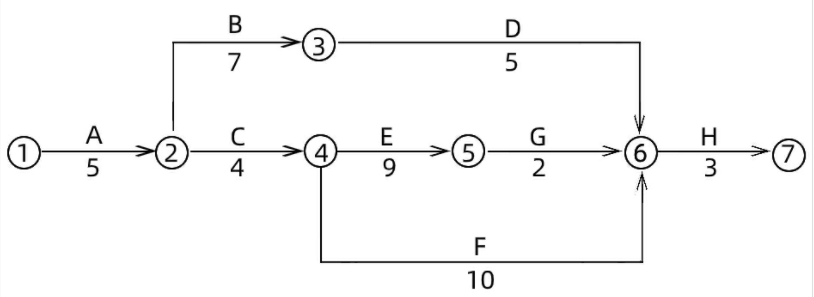

事件一:M公司编制了施工进度计划网络图,如图3所示

事件二∶M公司将图3的施工进度计划网络图报送监理单位后,总监理工程师发现E工作应该在B工作完成后才能开始,要求M公司修改,M公司按监理单位提出的工序要求调整了进度计划,各项工作持续时间不变。

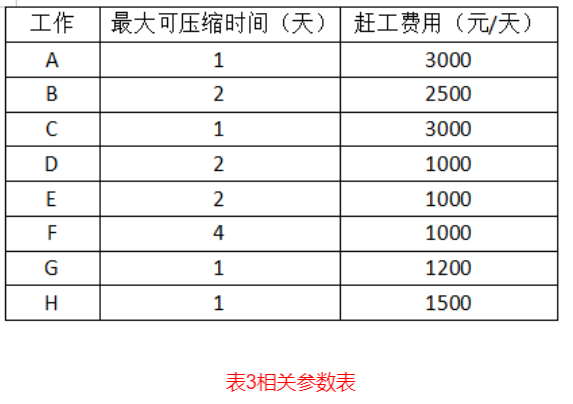

事件三:监理单位对M公司修改后的施工进度计划进行审核,要求M公司在计划实施中确保修改后的进度计划总工期应与原计划总工期保持不变。原计划各工作相关参数见表3

事件四:M公司拟在工程施工中推广应用“四新”技术,以加快进度,提高工程质量和安全生产水平。
问题:
(1)写出事件1中施工进度计划的关键线路(以工作表示)并计算总工期。
(2)写出事件2中,M公司修改后的进度计划的关键线路(以工作表示)并计算总工期。
(3)事件三中,从赶工费用最优的角度考虑,写出应压缩的工作项,每项工作压缩天数,列式计算所需赶工费用(元)。
(4)简答题:在进行工期优化时,选择优化对象,应考虑哪些因素?
(5)简答题:事件四中,四新技术,是指哪四个方面的内容?

参考答案与解析:

相关试题

某18层办公楼,建筑面积32000m2,总高度71m,钢筋混凝土框架-剪力墙结构

[案例分析题] 某18层办公楼,建筑面积32000m2,总高度71m,钢筋混凝土框架-剪力墙结构,脚手架采用悬挑钢管脚手架,外挂密目安全网,塔式起重机作为垂直运输工具。2006年11月9日在15层结构施工时,吊运钢管时钢丝绳滑扣,起吊离地20m后,钢管散落,造成下面作业的4名人员死亡,2人重伤。经事故调查发现:(1)作业人员严重违章,起重机司机因事请假,工长临时指定一名机械工操作塔式起重机,钢管没有捆扎就托底兜着吊起,而且钢丝绳没有在吊钩上挂好,只是挂在吊钩的端头上。(2)专职安全员在事故发生时不在现场。

  • 查看答案
  • 某18层办公楼,建筑面积32000m2,总高度71m,钢筋混凝土框架一剪力墙结构

    [案例分析题] 某18层办公楼,建筑面积32000m2,总高度71m,钢筋混凝土框架一剪力墙结构,脚手架采用悬挑钢管脚手架,外挂密目安全网,塔式起重机作为垂直运输工具,2006年11月9日在15层结构施工时,吊运钢管时钢丝绳滑扣,起吊离地20m后,钢管散落,造成下面作业的4名人员死亡,2人重伤。经事故调查发现:(1)作业人员严重违章,起重机司机因事请假,工长临时指定一名机械工操作塔式起重机,钢管没有捆扎就托底兜着吊起,而且钢丝绳没有在吊钩上挂好,只是挂在吊钩的端头上。(2)专职安全员在事故发生时不在现场。

  • 查看答案
  • 某现浇钢筋混凝土框架—剪力墙结构办公楼工程,地下一层,地上十六层,建筑面积18600m2,基坑开挖深度5.5m。该工程由某施工单位总承包,其中基坑支护工程由专业分包单位承担施工。<br />

    [问答题]某现浇钢筋混凝土框架—剪力墙结构办公楼工程,地下一层,地上十六层,建筑面积18600m2,基坑开挖深度5.5m。该工程由某施工单位总承包,其中基坑支护

  • 查看答案
  • 某新建办公楼工程,总建筑面积18600m2,地下二层,地上四层,层高4.5m,筏板基础,钢筋混凝土框架结构。<br />  在施工过程中,发生了下列事件:<br />  事件一

    [问答题]某新建办公楼工程,总建筑面积18600m2,地下二层,地上四层,层高4.5m,筏板基础,钢筋混凝土框架结构。  在施工过程中,发生了下列事件:  事件

  • 查看答案
  • 背景资料:<br />某现浇钢筋混凝土框架一剪力墙结构办公楼工程,地下1层,地上16层,建筑面积18600m2,基坑开挖深度5.5m。该工程由某施工单位总承包,其中基坑支护工程由专业分包单

    [问答题]背景资料:某现浇钢筋混凝土框架一剪力墙结构办公楼工程,地下1层,地上16层,建筑面积18600m2,基坑开挖深度5.5m。该工程由某施工单位总承包,其

  • 查看答案
  • 某办公楼工程,建筑面积23723m2,框架剪力墙结构,地下1层,地上12层,首层

    [案例分析题] 某办公楼工程,建筑面积23723m2,框架剪力墙结构,地下1层,地上12层,首层高4.8m,标准层高3.6m,顶层房间为有保温层的轻钢龙骨纸面石膏板吊顶。工程结构施工采用外双排落地脚手架,工程于2007年6月15日开工,计划竣工日期为2009年5月1日。事件一:2008年5月20日7时30分左右,因通道和楼层自然采光不足,瓦工陈某不慎从9层未设门坎的管道井竖向洞口处坠落地下一层混凝土底板上,当场死亡。事件二:顶层吊顶安装石膏板前,施工单位仅对吊顶内管道设备安装申报了隐蔽工程验收,监理工程师

  • 查看答案
  • 某机关综合办公楼工程,建筑面积22000m2,地上22层,地下2层,现浇框架混凝土结构。由某建筑工程公司施工总承包。<br />施工过程中发生了如下事件:<br />事件一:项

    [问答题]某机关综合办公楼工程,建筑面积22000m2,地上22层,地下2层,现浇框架混凝土结构。由某建筑工程公司施工总承包。施工过程中发生了如下事件:事件一:

  • 查看答案
  • 某机关综合办公楼工程,建筑面积12000m2,地上18层,地下2层,现浇框架混凝土结构,由某建筑工程公司施工总承包。<br />施工过程中发生了如下事件:<br />事件一:施

    [问答题]某机关综合办公楼工程,建筑面积12000m2,地上18层,地下2层,现浇框架混凝土结构,由某建筑工程公司施工总承包。施工过程中发生了如下事件:事件一:

  • 查看答案
  • 某机关综合办公楼工程,建筑面积22000m2,地上22层,地下2层,现浇框架混凝土结构。由某建筑工程公司施工总承包。<br />施工过程中发生了如下事件:<br />事件一:项

    [问答题]某机关综合办公楼工程,建筑面积22000m2,地上22层,地下2层,现浇框架混凝土结构。由某建筑工程公司施工总承包。施工过程中发生了如下事件:事件一:

  • 查看答案
  • 某新建住宅工程项目,建筑面积23000m2,地下2层,地上18层,现浇钢筋混凝土剪力墙结构。项目实行项目总承包管理。<br />施工总承包单位项目部技术负责人组织编制了项目质量计划,由项目

    [问答题]某新建住宅工程项目,建筑面积23000m2,地下2层,地上18层,现浇钢筋混凝土剪力墙结构。项目实行项目总承包管理。施工总承包单位项目部技术负责人组织

  • 查看答案
  • 某新建办公楼工程,地下2层,地上20层,建筑面积24万m2,钢筋混凝土框架剪力墙结构,M公司总承包施工。<br />事件一:M公司编制了施工进度计划网络图,如图3所示<br />
