[问答题]

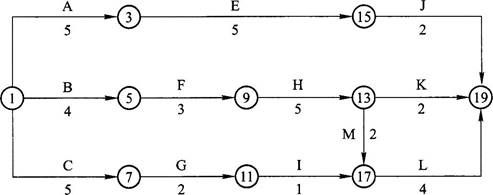

某工程项目合同工期为18个月,施工合同签订以后,施工单位编制了一份初始网络计划,如下图所示:
由于该工程施工工艺的要求,实际工作中工作C.工作H和工作J需共用一台特殊履带吊装起重机械,为此需要对初始网络计划作调整。
工作G完成后,由于建设单位变更施工图纸,使工作I停工待图2个月。但建设单位要求仍按原合同工期完工,施工单位向建设单位索赔I工作赶工费用3万元(已知工作I赶工费每月5万元)。
问题:
 1.绘出调整后的网络进度计划图。
 2.如果各项工作均按最早时间安排,起重机械在现场闲置时间为多久?并说明理由。
 3.为减少机械闲置,工作C应如何安排?并说明理由。
 4.施工单位向建设单位索赔赶工费3万元是否成立?并说明理由。

参考答案与解析:

相关试题

工程项目合同工期为18个月。施工合同签订以后,施工单位编制了一份初始网络计划,如下图所示。<br /><img border="0" style="wi

[问答题]工程项目合同工期为18个月。施工合同签订以后,施工单位编制了一份初始网络计划,如下图所示。由于该工程施工工艺的要求,计划中工作C、工作H和工作J需共用

  • 查看答案
  • 某工程项目合同工期为18个月,施工合同签订以后,施工单位编制了一份初始网络计划,如下图所示:<br /><img border="0" style="w

    [问答题]某工程项目合同工期为18个月,施工合同签订以后,施工单位编制了一份初始网络计划,如下图所示:由于该工程施工工艺的要求,实际工作中工作C.工作H和工作J

  • 查看答案
  • 某工程项目合同工期为18个月。施工合同签订以后,施工单位编制了一份初始网络计划,如下图所示。<br /><img border="0" style="w

    [问答题]某工程项目合同工期为18个月。施工合同签订以后,施工单位编制了一份初始网络计划,如下图所示。初始网络计划图由于该工程施工工艺的要求,计划中工作C、工作

  • 查看答案
  • 某工程项目合同工期为18个月。施工合同签订以后,施工单位编制了一份初始网络计划,如下图所示。<br /><img border="0" style="w

    [问答题]某工程项目合同工期为18个月。施工合同签订以后,施工单位编制了一份初始网络计划,如下图所示。初始网络计划图由于该工程施工工艺的要求,计划中工作C、工作

  • 查看答案
  • 某工程项目合同工期为18个月。施工合同签订以后,施工单位编制了一份初始网络计划,如下图所示。<br /><img border="0" style="w

    [问答题]某工程项目合同工期为18个月。施工合同签订以后,施工单位编制了一份初始网络计划,如下图所示。由于该工程施工工艺的要求,计划中工作C.工作H和工作J需共

  • 查看答案
  • 某工程项目合同工期为18个月,施工合同签订以后,施工单位编制了一份初始进度计划网络图如下(单位:月)。<br /><img border="0" style=&q

    [问答题]某工程项目合同工期为18个月,施工合同签订以后,施工单位编制了一份初始进度计划网络图如下(单位:月)。在施工过程中,发生了下列事件:事件1:由于该工程

  • 查看答案
  • 某工程项目合同工期为18个月,施工合同签订以后,施工单位编制了一份初始网络计划,

    [案例分析题] 某工程项目合同工期为18个月,施工合同签订以后,施工单位编制了一份初始网络计划,如下图。由于该工程施工工艺的要求,设计计划中工作C、工作H和工作J需共用一台特殊履带吊装起重机械,为此需要对初始网络计划作调整。工作G完成后,由于业主变更施工图纸,使工作I停工待图2个月。但业主要求仍按原合同工期完工,施工单位向业主索赔I工作赶工费用3万元。(巳知工作I赶工费每月1.5万元)。【问题】1.绘出调整后的网络进度计划图。2.如果各项工作均按最早时间安排,起重机械在现场闲置时间?并说明理由。3.为减少

  • 查看答案
  • 背景某工程项目合同工期为18个月,施工合同签订以后,施工单位编制了一份初始网络计

    [问答题] 背景某工程项目合同工期为18个月,施工合同签订以后,施工单位编制了一份初始网络计划,如下图所示:由于该工程施工工艺的要求,设计计划中工作C、工作H和工作J需共用一台特殊履带吊装起重机械,为此需要对初始网络计划作调整。工作G完成后,由于业主变更施工图纸,使工作1停工待图2个月。但业主要求仍按原合同工期完工,施工单位向业主索赔I工作赶工费用3万元(已知工作1赶工费每月1.5万元)。绘出调整后的网络进度计划图。

  • 查看答案
  • 背景某工程项目合同工期为18个月,施工合同签订以后,施工单位编制了一份初始网络计

    [问答题] 背景某工程项目合同工期为18个月,施工合同签订以后,施工单位编制了一份初始网络计划,如下图所示:由于该工程施工工艺的要求,设计计划中工作C、工作H和工作J需共用一台特殊履带吊装起重机械,为此需要对初始网络计划作调整。工作G完成后,由于业主变更施工图纸,使工作1停工待图2个月。但业主要求仍按原合同工期完工,施工单位向业主索赔I工作赶工费用3万元(已知工作1赶工费每月1.5万元)。绘出调整后的网络进度计划图。

  • 查看答案
  • 背景某工程项目合同工期为18个月,施工合同签订以后,施工单位编制了一份初始网络计

    [问答题] 背景某工程项目合同工期为18个月,施工合同签订以后,施工单位编制了一份初始网络计划,如下图所示:由于该工程施工工艺的要求,设计计划中工作C、工作H和工作J需共用一台特殊履带吊装起重机械,为此需要对初始网络计划作调整。工作G完成后,由于业主变更施工图纸,使工作1停工待图2个月。但业主要求仍按原合同工期完工,施工单位向业主索赔I工作赶工费用3万元(已知工作1赶工费每月1.5万元)。绘出调整后的网络进度计划图。

  • 查看答案
  • 某工程项目合同工期为18个月,施工合同签订以后,施工单位编制了一份初始网络计划,如下图所示:<img border="0" src="https://img.zha
