某煤矿为低瓦斯矿井,采用一对立井开拓方式,主、副井均布置在工业广场内。一施工单位承建该煤矿主井井筒工程,主井井筒穿越2层含水层,设计井筒净直径7.0m,深度860m,预计井筒最大涌水量为25m³/h。主井井底临时马头门进出车为东西方向。建设单位要求月进度不低于80m。

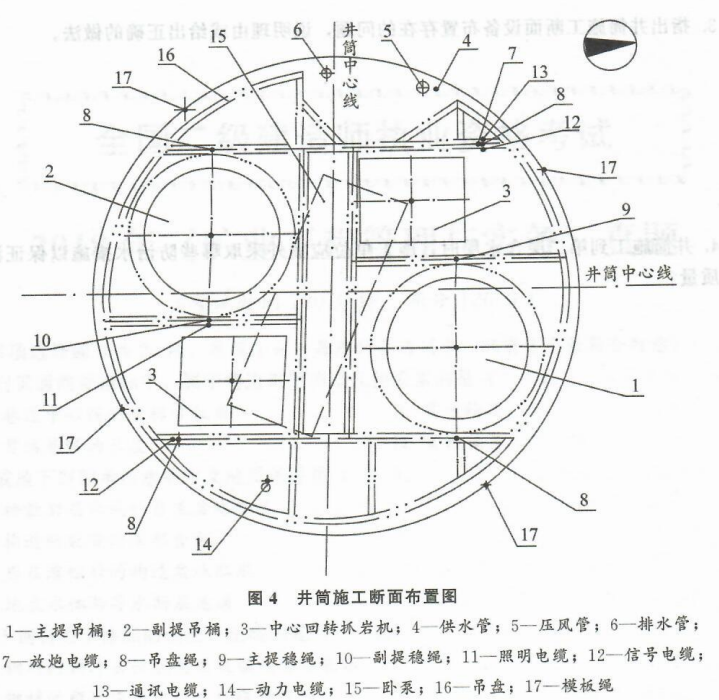

施工单位根据工程条件和相关规定编制了井筒的施工组织设计,井筒施工断面布置如图4所示,主要凿井施工设备选型及配置为:II型立井凿井钢井架;1台JKZ-2.8提升机配2.0m³吊桶和1台JK-2.5提升机配0m³吊桶提升;1台FJD-6伞钻打眼;1台HZ-4和1台HZ-6中心回转抓岩机装岩。

井筒施工到第二层含水层时,岩帮出现了若干个集中涌水点,累计岩帮涌水量约2m³/h,上部井壁淋水约5m³/h。监理要求施工单位进行处理。
【问题】
 施工单位的设备选型及配置存在哪些不合理之处?应如何调整?
 2.指出井筒施工断面布置图中缺少的主要施工设备或设施。
 3.指出井筒施工断面设备布置存在的问题,说明理由或给出正确的做法。
 4.井筒施工到第二层含水层时,施工单位应额外釆取哪些防治水措施以保证混凝土浇筑质量?

参考答案与解析:

相关试题

某矿井采用一对主副井井筒开拓的方式,该施工单位承担的主井井筒净直径5m,井筒深度

[单选题]某矿井采用一对主副井井筒开拓的方式,该施工单位承担的主井井筒净直径5m,井筒深度489m,表土段深度80m,最佳施工设备配套机械化作业线配置是()。A . 2JK-3.5提升机+JK-2.5提升机配2套3m3吊桶提升,FJD-6伞钻、HZ-4抓岩机等B . JKZ-2.8凿井专用提升机配1套3m3吊桶提升,FJD-6伞钻、HZ-4抓岩机等C . 2JK-3.5提升机配1套3m3吊桶提升,FJD-6伞钻、1台HZ-4抓岩机等D . 2JK-3.5提升机配1套3m3吊桶提升,FJD-9伞钻、2台HK

  • 查看答案
  • 背景<br />A煤矿采用一对主副立井方式开拓,该主副井井筒均在同一工业广场内,某施工单位承担了该主井井筒施工项目。主井井筒净直径5m,深度650m,表土段采用冻结法施工;某项目经理计划采

    [问答题]背景A煤矿采用一对主副立井方式开拓,该主副井井筒均在同一工业广场内,某施工单位承担了该主井井筒施工项目。主井井筒净直径5m,深度650m,表土段采用冻

  • 查看答案
  • 某施工单位承建一矿井主井筒及相关二期工程,该井筒设计净直径5.0m,井筒深度750m,其中基岩段掘进直径6.0m。井筒地质条件简单,采用普通法施工;井筒将穿过一含水层,预计最大涌水量15m3/h。施工

    [问答题]某施工单位承建一矿井主井筒及相关二期工程,该井筒设计净直径5.0m,井筒深度750m,其中基岩段掘进直径6.0m。井筒地质条件简单,采用普通法施工;井

  • 查看答案
  • 某施工单位承担一立井井筒工程,该井筒净直径7.0m,井深580m。采用现浇混凝土

    [问答题] 某施工单位承担一立井井筒工程,该井筒净直径7.0m,井深580m。采用现浇混凝土支护,施工单位与建设单位指定的商品混凝土供货商签订了供货合同。由于施工场地偏僻,施工单位采购了压力试验机,建立了现场试验室,自行检验混凝土强度。在施工过程中,施工单位每50m井筒预留一组试块,在现场试验室经过标准养护28d后,自行进行强度试验。当井筒施工到井深500m时,发现上部井壁淋水加大,项目经理要求加快混凝土浇筑进度,待浇筑完该模混凝土后再处理上部井壁淋水,结果该模混凝土脱模后出现质量问题。检查发现,井壁严重

  • 查看答案
  • A煤矿采用一对主副立井方式开拓,该主副井井筒均在同一工业广场内,某施工单位承担了

    [问答题] A煤矿采用一对主副立井方式开拓,该主副井井筒均在同一工业广场内,某施工单位承担了该主井井筒施工项目。主井井筒净直径5m,深度650m,表土段采用冻结法施工;某项目经理计划采用JKZ-2.8专用凿井提升机配一3m3吊桶提升和1台JK-2.5提升机配2m3吊桶提升,以加大提升能力,并配2台HZ-6型中心回转抓岩机出渣;该井筒在基岩段共穿过两个含水层,厚度分别为15m和30m,相隔30m,两个含水层最大涌水量均为40m3/h。在施工到第2层含水层发现井筒上段漏水量较大,脱模后蜂窝麻面较为严重。该井筒

  • 查看答案
  • 背景资料:<br />某施工总承包单位中标承建某高瓦斯矿井工程,该矿井采用立井开拓,主.副.风井均在同一工业广场内,三个井筒均采用冻结法施工。其中主井井筒净直径6.5m,井深720m;副井

    [问答题]背景资料:某施工总承包单位中标承建某高瓦斯矿井工程,该矿井采用立井开拓,主.副.风井均在同一工业广场内,三个井筒均采用冻结法施工。其中主井井筒净直径6

  • 查看答案
  • 背景资料:<br />某建设工程公司承担了一矿井的施工工作。该矿井采用立井开拓方式,中央边界式通风,井田中央布置了2个井筒,主井井筒净直径5.5m,井深650m;副井井筒净直径7.0m,井

    [问答题]背景资料:某建设工程公司承担了一矿井的施工工作。该矿井采用立井开拓方式,中央边界式通风,井田中央布置了2个井筒,主井井筒净直径5.5m,井深650m;

  • 查看答案
  • 某施工单位承担一煤矿的立井井筒施工,该井筒净直径5.5m,井深386in,井筒检

    [问答题] 某施工单位承担一煤矿的立井井筒施工,该井筒净直径5.5m,井深386in,井筒检查孔所提供的地质和水文资料比较简单,预测井筒最大涌水量不大于5m3/h。该施工单位根据井筒的特点进行施工组织设计,采用立井机械化作业线配套施工方案,主提为JKZ2.8/15.5型提升机配4m3吊桶,副提为JK2.5/20型提升机配3m3吊桶,井架为V型凿井井架,采用FJD一9型伞钻打眼,2台HZ-4型中心回转抓岩机出矸,段高3.6m金属伸缩式模板砌壁。在井筒施工至井深293.6m时,井壁总漏水量为1.2m3/h,工

  • 查看答案
  • 【背景资料】<br />某矿建施工单位承建煤矿主井井筒及井底车场巷道工程,该井筒净直径7.0m,井深650m,其中表土段深度35m,主要为风化基岩层;基岩段为中等稳定的砂岩和页岩,预计最大

    [问答题]【背景资料】某矿建施工单位承建煤矿主井井筒及井底车场巷道工程,该井筒净直径7.0m,井深650m,其中表土段深度35m,主要为风化基岩层;基岩段为中等

  • 查看答案
  • 【背景资料】<br />某矿井采用立井开拓,主.副井井筒位于同一工业广场内,主井井筒采用临时井架凿井,副井井筒利用永久井架凿井,主.副井井筒表土段采用冻结法施工,基岩段采用普通法施工,井筒

    [问答题]【背景资料】某矿井采用立井开拓,主.副井井筒位于同一工业广场内,主井井筒采用临时井架凿井,副井井筒利用永久井架凿井,主.副井井筒表土段采用冻结法施工,

  • 查看答案
  • 某煤矿为低瓦斯矿井,采用一对立井开拓方式,主、副井均布置在工业广场内。一施工单位承建该煤矿主井井筒工程,主井井筒穿越2层含水层,设计井筒净直径7.0m,深度860m,预计井筒最大涌水量为25m³/h。
