[问答题]

背景资料:
某市政H公司承接了一座多跨预应力箱梁桥。该桥为斜拉桥,索塔采用裸塔形式,跨河流段宽度为60m。桥梁基础采用钻孔灌注桩形式,双柱式桥墩,柱高为18m,桥梁上部结构采用普通钢筋混凝土盖梁。上部结构0号块采用墩顶混凝土现浇施工,临时固结构造示意图如下图所示。

施工中发生如下事件:
事件一:项目部编制了施工方案:①索塔施工时宜用劲性骨架挂模提升法。②悬臂浇筑混凝土时,宜从悬臂后端开始,最后浇筑悬臂前端模板处。③预应力混凝土连续梁合龙顺序一般是先边跨.后次跨.再中跨。④合龙前应按设计规定,将两悬臂端合龙口予以临时连接,并将合龙跨一侧墩的临时锚固放松或改成活动支座。⑤合龙宜在一天中中午时分进行。⑥梁跨体系转换时,支座反力的调整应以反力为主。
事件二:项目部通过测量挂篮前端的垂直变形值以及施工中已浇筑段的实际高程确定了悬臂浇筑段前段高程。
事件三:施工单位编写了挂篮悬臂浇筑安全专项施工方案,制定了详细的安全技术措施,设置了合格的登高梯道.高处作业平台及护栏,做好个人安全防护,施工前组织有关人员进行了安全技术交底。
事件四:安全检查时,由项目部安全员对施工现场每日巡检。
事件五:工程完工后,建设单位组织有关人员进行检查评定,整改完成后提交工程竣工验收报告,由施工单位负责人组织相关单位进行工程验收工作。
问题:
 改正事件一中项目部编制方案的错误之处。
 2.事件二中项目部考虑的因素不完整,请补充。
 3.请写出在事件三中应设置的人行登高梯道形式,另列出从事挂篮悬臂浇筑的施工作业人员应该采取的主要高处作业个人安全防护措施。
 4.事件四中的安全检查属于哪种形式?除此以外,安全检查还有哪些形式?
 5.事件五中有何错误?

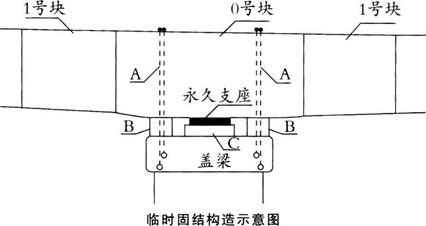

 6.请写出临时固结构造示意图中A.B.C的名称。

参考答案与解析:

相关试题

某市政桥梁工程采用钻孔灌注桩基础:上部结构为预应力混凝土连续箱梁,采用钢管支架法

[案例分析题] 某市政桥梁工程采用钻孔灌注桩基础:上部结构为预应力混凝土连续箱梁,采用钢管支架法施工。支架地基表层为4.5m厚杂填土,地下水位位于地面以下0.5m。主墩承台基坑平面尺寸为lOmx6m,挖深为4.5m,采用9m长[20a型钢做围护,设一道型钢支撑。土方施工阶段,由于场地内堆置土方、施工便道行车及土方外运行驶造成的扬尘对附近居民产生严重影响,引起大量投诉。箱梁混凝土浇筑后,支架出现沉降,最大达5cm,造成质量事故。经验算,钢管支架本身的刚度和强度满足要求。【问题】1.主墩承台基坑降水宜用何种井

  • 查看答案
  • 某公司中标一座跨河桥梁,该桥跨河部分总长105m,上部结构为30m+45m+30m三跨预应力混凝土连续箱梁,采用支架现浇法施工,考虑周边环境复杂,下部结构采用沉井基础。<br />为满足河

    [问答题]某公司中标一座跨河桥梁,该桥跨河部分总长105m,上部结构为30m+45m+30m三跨预应力混凝土连续箱梁,采用支架现浇法施工,考虑周边环境复杂,下部

  • 查看答案
  • 背景材料:某施工单位承接了一座7×30m预应力混凝土T型梁桥,下部为桩柱式结构,

    [案例分析题] 背景材料:某施工单位承接了一座7×30m预应力混凝土T型梁桥,下部为桩柱式结构,人工挖孔灌注桩。30mT梁在场地附近的平坦地预制,预制场地进行了处理,保证T梁的预制质量。施工单位严格按照设计文件和相关施工技术规范的要求进行施工,对每片T梁均按照《公路工程质量检验标准》规定的实测项目进行了检测,主要有:混凝土强度、T梁的各种宽度和高度、梁长、支座表面平整度以及横系梁及预埋件位置。在质量控制方面,开展了主梁预制和现浇带混凝土强度、支座预埋件位置、主梁高差、支座安装型号与方向等的控制。问题:1、

  • 查看答案
  • 背景资料:<br />某城市桥梁工程跨越既有外环道路,桥梁最大跨度为35m,桥底净空为18m。下部结构采用钻孔灌注桩基础,上部结构为现浇预应力混凝土箱梁。施工过程中首批基桩的低应变检测报告

    [问答题]背景资料:某城市桥梁工程跨越既有外环道路,桥梁最大跨度为35m,桥底净空为18m。下部结构采用钻孔灌注桩基础,上部结构为现浇预应力混凝土箱梁。施工过程

  • 查看答案
  • 某施工单位承接了一座多跨变截面预应力混凝土连续箱梁桥,大桥分为上下游两幅,每幅单箱顶板宽10.5m,底板宽6m。大桥采用钻孔灌注桩基础,双柱式桥墩(墩柱高15m~26m不等),普通钢筋混凝土盖梁。&l

    [问答题]某施工单位承接了一座多跨变截面预应力混凝土连续箱梁桥,大桥分为上下游两幅,每幅单箱顶板宽10.5m,底板宽6m。大桥采用钻孔灌注桩基础,双柱式桥墩(墩

  • 查看答案
  • 某公司中标一座城市跨河桥梁,该桥跨河部分总长105m,上部结构为30m+45m+30m三跨预应力混凝土连续箱梁,采用支架现浇法施工。<br />项目部编制的支架安全专项施工方案的内容有:为

    [问答题]某公司中标一座城市跨河桥梁,该桥跨河部分总长105m,上部结构为30m+45m+30m三跨预应力混凝土连续箱梁,采用支架现浇法施工。项目部编制的支架安

  • 查看答案
  • 某公司承建一座桥梁工程,桥梁上部结构为9孔45m预应力混凝土单箱单室斜腹板等截面箱形,箱梁梁高为3.2m,箱梁宽为14.49m,顶板厚度为0.28m,采用多点顶推施工。<br />根据设计

    [问答题]某公司承建一座桥梁工程,桥梁上部结构为9孔45m预应力混凝土单箱单室斜腹板等截面箱形,箱梁梁高为3.2m,箱梁宽为14.49m,顶板厚度为0.28m,

  • 查看答案
  • 某公司中标一座跨河桥梁工程,上部结构采用悬臂浇筑施工,桥墩平均高15m,下部为直径5m群桩钻孔桩基础,上接3m厚承台。该桥上部结构为现浇预应力钢筋混凝土箱梁,0号块采用墩顶混凝土现浇施工,临时固结构造

    [问答题]某公司中标一座跨河桥梁工程,上部结构采用悬臂浇筑施工,桥墩平均高15m,下部为直径5m群桩钻孔桩基础,上接3m厚承台。该桥上部结构为现浇预应力钢筋混凝

  • 查看答案
  • 某预应力混凝土连续梁桥,桥跨组合为50+3×80+50,桥梁全长345.50m,桥梁宽度为25m。基础为钻孔灌注桩,采用回旋钻机施工,桥墩为每排三根共6根2.50m的桩,桥台为8根2.00m的桩。承台

    [问答题]某预应力混凝土连续梁桥,桥跨组合为50+3×80+50,桥梁全长345.50m,桥梁宽度为25m。基础为钻孔灌注桩,采用回旋钻机施工,桥墩为每排三根共

  • 查看答案
  • 某预应力混凝土连续梁桥,桥跨组合为50+3×80+50,桥梁全长345.50m,桥梁宽度为25m。基础为钻孔灌注桩,采用回旋钻机施工,桥墩为每排三根共6根2.50m的桩,桥台为8根2.00m的桩。承台

    [问答题]某预应力混凝土连续梁桥,桥跨组合为50+3×80+50,桥梁全长345.50m,桥梁宽度为25m。基础为钻孔灌注桩,采用回旋钻机施工,桥墩为每排三根共

  • 查看答案
  • 背景资料:<br />某市政H公司承接了一座多跨预应力箱梁桥。该桥为斜拉桥,索塔采用裸塔形式,跨河流段宽度为60m。桥梁基础采用钻孔灌注桩形式,双柱式桥墩,柱高为18m,桥梁上部结构采用普
