[问答题]

某河道整治工程包括河道开挖、堤防加固、修筑新堤、修复堤顶道路等工作。施工合同约定:
(1)工程预付款为合同总价的20%,开工前支付完毕,施工期逐月按当月工程款的30%扣回,扣完为止;
(2)当实际工程量超出合同工程量20%时,对超出20%的部分进行综合单价调整,调整系数为0.9。

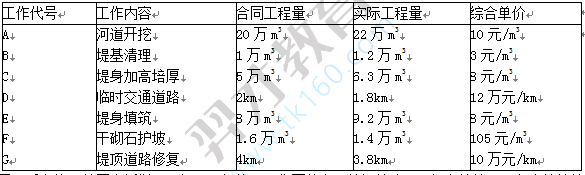

经监理单位审核的施工网络计划见下图(单位:月),各项工作均以最早开工时间安排,其合同工程量、实际工程量、综合单价见下表。

工程开工后在施工范围内新增一丁坝。丁坝施工工作面独立,其坝基清理、坝身填筑、混凝土护坡等三项工作依次施工,在第5个月初开始施工,堤顶道路修复开工前结束:丁坝坝基清理、坝身填筑工作的内容和施工方法与堤防施工相同;双方约定,混凝土护坡单价为300元/m3,丁坝工程量不参与工程量变更。各项工作的工程量、持续时间见下表。
问题:
 计算该项工程的合同总价、工程预付款总额。
 2.绘出增加丁坝后的施工网络计划。
 3.若各项工作每月完成的工程量相等,分别计算第6、7两个月的月工程款、预付款扣回款额、应得付款。(保留二位小数)

参考答案与解析:

相关试题

某工程,施工单位按招标文件中提供的工程量清单作出报价(见表5-1)。施工合同约定:工程预付款为合同总价的20%,从工程进度款累计总额达到合同总价10%的月份开始,按当月工程进度款的30%扣回,扣完为止

[问答题]某工程,施工单位按招标文件中提供的工程量清单作出报价(见表5-1)。施工合同约定:工程预付款为合同总价的20%,从工程进度款累计总额达到合同总价10%

  • 查看答案
  • 某水利工程承包人投标报价见工程量清单报价表。施工合同约定:工程预付款为签约合同价的20%,单独支付;从工程款累计总额达到签约合同价10%的月份开始,按当月工程进度款的30%扣回,扣完为止;<br

    [问答题]某水利工程承包人投标报价见工程量清单报价表。施工合同约定:工程预付款为签约合同价的20%,单独支付;从工程款累计总额达到签约合同价10%的月份开始,按

  • 查看答案
  • 某工程,施工单位按招标文件中提供的工程量清单作出报价(表4—29)。施工合同约定:工程预付款为合同总价的25%,从工程进度款累计总额达到合同总价10%的月份开始,按当月工程进度款的30%扣回,扣完为止

    [问答题]某工程,施工单位按招标文件中提供的工程量清单作出报价(表4—29)。施工合同约定:工程预付款为合同总价的25%,从工程进度款累计总额达到合同总价10%

  • 查看答案
  • 背景资料:<br />某公路工程,合同价4000万元,合同工期270天。合同条款约定:(1)工程预付款为合同价的10%,开工当月一次性支付;(2)工程预付款扣回时间及比例:自工程款(含工程

    [问答题]背景资料:某公路工程,合同价4000万元,合同工期270天。合同条款约定:(1)工程预付款为合同价的10%,开工当月一次性支付;(2)工程预付款扣回时

  • 查看答案
  • 背景资料:<br />某公路工程,合同价4000万元,合同工期270天。合同条款约定:(1)工程预付款为合同价的10%,开工当月一次性支付;(2)工程预付款扣回时间及比例:自工程款(含工程

    [问答题]背景资料:某公路工程,合同价4000万元,合同工期270天。合同条款约定:(1)工程预付款为合同价的10%,开工当月一次性支付;(2)工程预付款扣回时

  • 查看答案
  • 某工程,施工单位按招标文件中提供的工程量清单作出报价(表1)。施工合同约定:<br />(1)工程预付款为合同总价的20%,从工程进度款累计总额达到合同总价10%的月份开始,按当月工程进度

    [问答题]某工程,施工单位按招标文件中提供的工程量清单作出报价(表1)。施工合同约定:(1)工程预付款为合同总价的20%,从工程进度款累计总额达到合同总价10%

  • 查看答案
  • 某水利工程,施工单位按招标文件中提供的工程量清单作出报价见表1F420140-6。施工合同约定:工程预付款为合同总价的20%,单独支付;从工程款累计总额达到合同总价10%的月份开始,按当月工程进度款的

    [问答题]某水利工程,施工单位按招标文件中提供的工程量清单作出报价见表1F420140-6。施工合同约定:工程预付款为合同总价的20%,单独支付;从工程款累计总

  • 查看答案
  • 背景:<br />某堤防加固工程内容包括:老堤加固.填塘固基.堤顶道路.绿化以及支流河道清淤等。干流河道堤防工程级别为2级,支流河道堤防工程级别为3级。承包人与发包人签订了施工承包合同,签

    [问答题]背景:某堤防加固工程内容包括:老堤加固.填塘固基.堤顶道路.绿化以及支流河道清淤等。干流河道堤防工程级别为2级,支流河道堤防工程级别为3级。承包人与发

  • 查看答案
  • 某工程施工合同约定:<br />(1)签约合同价为3000万元,工期6个月。<br />(2)工程预付款为签约合同价的15%,工程预付款分别在开工后第3、4、5月等额扣回。&l

    [问答题]某工程施工合同约定:(1)签约合同价为3000万元,工期6个月。(2)工程预付款为签约合同价的15%,工程预付款分别在开工后第3、4、5月等额扣回。(

  • 查看答案
  • 某工程施工合同约定:<br />  (1)签约合同价为3000万元,工期6个月。<br />  (2)工程预付款为签约合同价的15%,工程预付款分别在开工后第3、4、5月等额扣

    [问答题]某工程施工合同约定:  (1)签约合同价为3000万元,工期6个月。  (2)工程预付款为签约合同价的15%,工程预付款分别在开工后第3、4、5月等额

  • 查看答案
  • 某河道整治工程包括河道开挖、堤防加固、修筑新堤、修复堤顶道路等工作。施工合同约定:<br />(1)工程预付款为合同总价的20%,开工前支付完毕,施工期逐月按当月工程款的30%扣回,扣完为
