[问答题]

某水利枢纽加固改造工程包括以下工程项目:
(1)浅孔节制闸加固。主要内容包括:底板及闸墩加固、公路桥及以上部分拆除重建等。浅孔闸设计洪水位29.5m;
(2)新建深孔节制闸。主要内容包括:闸室、公路桥、新挖上、下游河道等。深孔闸位于浅孔闸右侧(地面高程35.0m左右);
(3)新建一座船闸。主要内容包括:闸室、公路桥、新挖上、下游航道等;
(4)上、下游围堰填筑;
(5)上、下游围堰拆除。

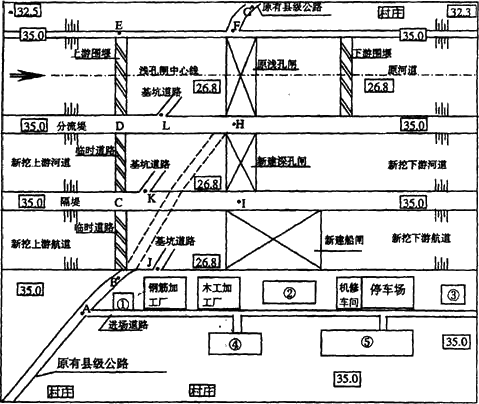

按工程施工需要,枢纽加固改造工程布置有混凝土拌合系统、钢筋加工厂、木工加工厂、预制构件厂、机修车间、地磅房、油料库、生活区、停车场等。枢纽布置示意图如下图所示。示意图中①、②、③、④、⑤为临时设施(包括混凝土拌合系统、地磅房、油料库、生活区、预制构件厂)代号。有关施工基本要求有:
(1)施工导流采用深孔闸与浅孔闸互为导流。深孔闸在浅孔闸施工期内能满足非汛期十年一遇的导流标准。枢纽所处河道的汛期为每年的6、7、8三个月。
(2)在施工期间,连接河道两岸村镇的县级公路不能中断交通。施工前通过枢纽工程的县级公路的线路为A→B→H→F→G。
(3)工程2004年3月开工,2005年12月底完工,合同工期22个月。
(4)2005年汛期枢纽工程基本具备设计排洪条件。

问题:
 按照合理布置的原则,指出示意图中代号①、②、③、④、⑤所对应的临时设施的名称。
 2.指出枢纽加固改造工程项目中哪些是控制枢纽工程加固改造工期的关键项目,并简要说明合理的工程项目建设安排顺序。
 3.指出新建深孔闸(完工前)、浅孔闸加固(施工期)、新建船闸(2005年8月)这三个施工阶段两岸的交通路线。
 4.工程施工期间,应在示意图中的哪些地点和设施附近设置安全警示标志?

参考答案与解析:

相关试题

背景资料:<br />某水闸加固工程,闸室共3孔,每孔净宽8.0m,底板坝面高程为20.0m,闸墩顶高程32.0m,坝顶以上为混凝土排架、启闭机房及公路桥。加固方案为:底板坝面增浇50cm

[问答题]背景资料:某水闸加固工程,闸室共3孔,每孔净宽8.0m,底板坝面高程为20.0m,闸墩顶高程32.0m,坝顶以上为混凝土排架、启闭机房及公路桥。加固方

  • 查看答案
  • 【背景资料】<br />某水库溢洪道加固工程,控制段现状底板顶高程20.0m,闸墩顶面高程32.0m,墩顶以上为现浇混凝土排架、启闭机房及公路桥。加固方案为:底板顶面增浇20cm混凝土,闸

    [问答题]【背景资料】某水库溢洪道加固工程,控制段现状底板顶高程20.0m,闸墩顶面高程32.0m,墩顶以上为现浇混凝土排架、启闭机房及公路桥。加固方案为:底板

  • 查看答案
  • 某水库溢洪道加固工程,控制段共3孔,每孔净宽8.0m。加固方案为:底板顶面增浇20cm厚混凝土,闸墩外包15cm厚混凝土,拆除重建排架、启闭机房、公路桥及下游消能防冲设施。<br />溢洪

    [问答题]某水库溢洪道加固工程,控制段共3孔,每孔净宽8.0m。加固方案为:底板顶面增浇20cm厚混凝土,闸墩外包15cm厚混凝土,拆除重建排架、启闭机房、公路

  • 查看答案
  • 某水库溢洪道加固工程,控制段现状底板顶高程20.0m,闸墩顶面高程32.0m,墩顶以上为现浇混凝土排架、启闭机房及公路桥。加固方案为:底板顶面增浇20cm混凝土,闸墩外包15cm混凝土,拆除重建排架、

    [问答题]某水库溢洪道加固工程,控制段现状底板顶高程20.0m,闸墩顶面高程32.0m,墩顶以上为现浇混凝土排架、启闭机房及公路桥。加固方案为:底板顶面增浇20

  • 查看答案
  • 某水闸除险加固工程主要工程内容包括:加固老闸,扩建新闸,开挖引河等。新闸设计流量1100m³/s。工程平面布置示意图如图3所示。<br /><img src="https:

    [问答题]某水闸除险加固工程主要工程内容包括:加固老闸,扩建新闸,开挖引河等。新闸设计流量1100m³/s。工程平面布置示意图如图3所示。施工合同约定工程施工总

  • 查看答案
  • 某水闸除险加固工程主要工程内容包括:加固老闸,扩建新闸,开挖引河等。新闸设计流量1100m3/s。工程平面布置示意图如下图所示。<br /><img border="0&q

    [问答题]某水闸除险加固工程主要工程内容包括:加固老闸,扩建新闸,开挖引河等。新闸设计流量1100m3/s。工程平面布置示意图如下图所示。施工合同约定工程施工总

  • 查看答案
  • 某溢洪道除险加固工程,控制段共5孔,每孔净宽9.0m,底板顶面高程为20m,闸墩顶高程32.0m,墩顶以上为混凝土排架、启闭机房及公路桥。加固方案为:底板顶面增浇20cm厚混凝土,闸墩外包15cm厚混

    [问答题]某溢洪道除险加固工程,控制段共5孔,每孔净宽9.0m,底板顶面高程为20m,闸墩顶高程32.0m,墩顶以上为混凝土排架、启闭机房及公路桥。加固方案为:

  • 查看答案
  • 某水闸加固工程,闸室共3孔,每孔净宽8.0m,底板坝面高程为20.0m,闸墩顶高程32.0m,坝顶以上为混凝土排架.启闭机房及公路桥。加固方案为:底板坝面增浇50cm厚混凝土,闸墩外包37cm厚混凝土

    [问答题]某水闸加固工程,闸室共3孔,每孔净宽8.0m,底板坝面高程为20.0m,闸墩顶高程32.0m,坝顶以上为混凝土排架.启闭机房及公路桥。加固方案为:底板

  • 查看答案
  • 某水利枢纽工程包括节制闸和船闸工程,工程所在地区每年5-9月份为汛期。项目于2014年9月开工,计划2017年1月底完工。根据设计要求,节制闸闸墩、船闸侧墙和底板采用C25、<br />F

    [问答题]某水利枢纽工程包括节制闸和船闸工程,工程所在地区每年5-9月份为汛期。项目于2014年9月开工,计划2017年1月底完工。根据设计要求,节制闸闸墩、船

  • 查看答案
  • 某水库除险加固工程内容有:溢洪道的闸墩与底板加固,闸门更换;土坝黏土灌浆、贴坡排

    [案例分析题] 某水库除险加固工程内容有:溢洪道的闸墩与底板加固,闸门更换;土坝黏土灌浆、贴坡排水、护坡和坝顶道路重建。施工项目部根据合同工期、设备、人员、场地等具体情况编制了施工总进度计划并通过监理机构审核,绘制的时标网络图如下(单位:天)。施工中发生如下事件:事件1:由于发包人未能按期提供场地,A工作推迟完成,B、G工作第25天末才开始。事件2:C工作完成后发现底板混凝土出现裂缝,需进行处理,C工作实际持续时间为77天。事件3:E工作施工过程中吊装设备出现故障,修复后继续进行,E工作实际持续时间为17

  • 查看答案
  • 某水利枢纽加固改造工程包括以下工程项目:<br />(1)浅孔节制闸加固。主要内容包括:底板及闸墩加固、公路桥及以上部分拆除重建等。浅孔闸设计洪水位29.5m;<br />(2
