[案例分析题]

某工程施工合同中约定:合同工期为30周,合同价为827.28万元(含规费38万元),其中,管理费为直接费(分部分项工程和措施项目工程的人工费、材料费、机械费之和)的18%,利润为直接费、管理费之和的5%,营业税税率、城市维护建设税税率、教育费附加费和地方教育附加费率分别为3%、7%、3%和2%;因通货膨胀导致价格上涨时,业主只对人工费、主要材料费和机械费(三项费用占合同价的比例分别为22%、40%和9%)进行调整;因设计变更产生的新增工程,业主既补偿成本又补偿利润。

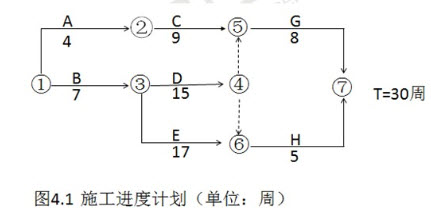

该工程的D工作和H工作安排使用同一台施工机械,机械每天工作一个台班,机械台班单价为1000元/台班,台班折旧费为600元/台班。施工单位编制的施工进度计划,如图4-1所示。

施工过程中发生如下事件:

事件1:考虑物价上涨因素,业主与施工单位协议对人工费、主要材料费和机械费分别上调5%、6%和3%。

事件2:因业主设计变更新增F工作,F工作为D工作的紧后工作,为H工作的紧前工作,持续时间为6周。经双方确认,F工作的直接费(分部分项工程和措施项目工程的人工费、材料费、机械费之和)为126万元,规费为8万元。

事件3:G工作开始前,业主对G工作的部分施工图纸进行修改,由于未能及时提供给施工单位,致使G工作延误6周。经双方协商,仅对因业主延迟提供图纸而造成的工期延误,业主按原合同工期和价格确定分摊的每周管理费标准补偿施工单位管理费。

上述事件发生后,施工单位在合同规定的时间内向业主提出索赔并提供了相关资料。

【问题】

1.事件1中,调整后的合同价款为多少万元?

2.事件2中,应计算F工作的工程价款为多少万元?

3.事件2发生后,以工作表示的关键线路是哪一条?列式计算应批准延长的工期和可索赔的费用(不含F工作工程价款)。

4.按合同工期分摊的每周管理费应为多少万元?发生事件2和事件3后,项目最终的工期是多少周?业主应批准补偿的管理费为多少万元?

参考答案与解析:

相关试题

某建设工程施工合同约定,合同工期为18个月,合同价款为2000万元。建议单位在申

[试题]某建设工程施工合同约定,合同工期为18个月,合同价款为2000万元。建议单位在申请领取施工许可证时,应当到位的建设资金原则上不得少于()万元。A.100B.200C.1000D.600

  • 查看答案
  • 某建设工程施工合同约定,合同工期为12个月,合同价款为2000万元。建设单位在申

    [单选题]某建设工程施工合同约定,合同工期为12个月,合同价款为2000万元。建设单位在申请领取施工许可证时,应当到位的建设资金原则上不行少于()万元。A . 100B . 200C . 1000D . 600

  • 查看答案
  • 背景:某工程施工合同中规定,合同工期为30周,合同价为827.28万元(含规费38万元),其中,管理费为直接费(分部分项工程和措施项目的人工费.材料费.机械费之和)的18%,利润率为直接费.管理费之和

    [问答题]背景:某工程施工合同中规定,合同工期为30周,合同价为827.28万元(含规费38万元),其中,管理费为直接费(分部分项工程和措施项目的人工费.材料费

  • 查看答案
  • 背景:某工程施工合同中规定,合同工期为30周,合同价为827.28万元(含规费38万元),其中,管理费为直接费(分部分项工程和措施项目的人工费.材料费.机械费之和)的18%,利润率为直接费.管理费之和

    [问答题]背景:某工程施工合同中规定,合同工期为30周,合同价为827.28万元(含规费38万元),其中,管理费为直接费(分部分项工程和措施项目的人工费.材料费

  • 查看答案
  • 某工厂建设单位和施工单位依据建设工程施工合同示范文本,签订了施工合同,签约合同价为8100万元,其中暂列金额100万元(含税费)。合同工期10个月,施工合同约定:<br />①预付款为签约

    [问答题]某工厂建设单位和施工单位依据建设工程施工合同示范文本,签订了施工合同,签约合同价为8100万元,其中暂列金额100万元(含税费)。合同工期10个月,施

  • 查看答案
  • 背景:某工程施工合同中规定,合同工期为30周,合同价为827.28万元,因设计变更产生的新增工程,业主既补偿成本又补偿利润。人工费标准为90元/工日,窝工人工费补偿标准为30元/工日,机械闲置补偿标准

    [问答题]背景:某工程施工合同中规定,合同工期为30周,合同价为827.28万元,因设计变更产生的新增工程,业主既补偿成本又补偿利润。人工费标准为90元/工日,

  • 查看答案
  • 背景:某工程施工合同中规定,合同工期为30周,合同价为827.28万元,因设计变更产生的新增工程,业主既补偿成本又补偿利润。人工费标准为90元/工日,窝工人工费补偿标准为30元/工日,机械闲置补偿标准

    [问答题]背景:某工程施工合同中规定,合同工期为30周,合同价为827.28万元,因设计变更产生的新增工程,业主既补偿成本又补偿利润。人工费标准为90元/工日,

  • 查看答案
  • 某建设工程施工合同约定,合同工期为18个月,合同价款为2000万元。建议单位在申请领取施工许可证时,应当到位的建设资金原则上不得少于()万元。

    [单选题]某建设工程施工合同约定,合同工期为18个月,合同价款为2000万元。建议单位在申请领取施工许可证时,应当到位的建设资金原则上不得少于()万元。A.10

  • 查看答案
  • 某建设工程施工合同约定,合同工期为10个月,合同价款为2000万元。根据法律规定,建设单位在申请领取施工许可证时,原则上最少应到位资金为()万元。

    [单选题]某建设工程施工合同约定,合同工期为10个月,合同价款为2000万元。根据法律规定,建设单位在申请领取施工许可证时,原则上最少应到位资金为()万元。A.

  • 查看答案
  • 某建设工程施工合同约定,合同工期为18个月,合同价款为2000万元。建设单位在申请领取施工许可证时,应当到位的建设资金原则上不得少于()万元。

    [单选题]某建设工程施工合同约定,合同工期为18个月,合同价款为2000万元。建设单位在申请领取施工许可证时,应当到位的建设资金原则上不得少于()万元。A.10

  • 查看答案
  • 某工程施工合同中约定:合同工期为30周,合同价为827.28万元(含规费38万元
