[案例分析题]

【背景材料】某施工单位(乙方)与某建设单位(甲方)签订了建造无线电发射试验基地施工合同。合同工期为38天。由于该项目急于投入使用,在合同中规定,工期每提前(或拖后)1天奖(罚)5000元。乙方按时提交了施工方案和施工网络进度计划(图4-4),并得到甲方代表的同意。

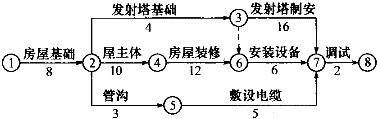

图4-4发射塔试验基地工程施工网络进度计划(单位:天)

实际施工过程中发生了如下几项事件。

事件一:在房屋基槽开挖后,发现局部有软弱下卧层。按甲方代表指示,乙方配合地质复查,配合用工为10个工日。地质复查后,根据经甲方代表批准的地基处理方案,增加工程费用4万元,因地基复查和处理使房屋基础施工延长3天,人工窝工15个工日。

事件二:在发射塔基础施工时,因发射塔坐落位置的设计尺寸不当,甲方代表要求修改设计,拆除已施工的基础,重新定位施工。由此造成工程费用增加1.5万元,发射塔基础施工延长2天。

事件三:在房屋主体施工中,因施工机械故障,造成工人窝工8个工日,房屋主体施工延长2天。

事件四:在敷设电缆时,因乙方购买的电缆质量不合格,甲方代表令乙方重新购买合格电缆。由此造成敷设电缆施工延长4天,材料损失费1.2万元。

事件五:鉴于该工程工期较紧,乙方在房屋装修过程中采取了加快施工的技术措施,使房屋装修施工缩短3天,该项技术措施费为0.9万元。其余各项工作持续时间和费用均与原计划相符。

参考答案与解析:

相关试题

某施工单位(乙方)与某建设单位(甲方)签订了建造无线电发射试验基地施工合同。合同

[问答题] 某施工单位(乙方)与某建设单位(甲方)签订了建造无线电发射试验基地施工合同。合同工期为38天。由于该项目急于投入使用,在合同中规定,工期每提前(或拖后)1天奖(罚)5000元。乙方按时提交了施工方案和施工网络进度计划(图5-21),并得到甲方代表的同意。实际施工过程中发生了如下几项事件:事件1:在房屋基槽开挖后,发现局部有软弱下卧层。按甲方代表指示,乙方配合地质复查,配合用工为10个工日。地质复查后,根据经甲方代表批准的地基处理方案.增加工程费用4万元,因地基复查和处理使房屋基础施工延长3天,

  • 查看答案
  • 某施工单位(乙方)与某建设单位(甲方)签订了某房屋建筑工程的地基处理与基础工程施

    [案例分析题] 某施工单位(乙方)与某建设单位(甲方)签订了某房屋建筑工程的地基处理与基础工程施工合同。由于工程量无法准确确定,根据施工合同专用条款的约定,按照施工图预算方式计价,乙方必须严格按照施工图及施工合同规定的内容及技术要求施工。乙方施工的分项工程首先经监理工程师质量验收合格后,方可进行工程量的计量和工程款的支付。工程施工过程中,发生下列事件:事件1:当施丁单位进行到施工图规定的处理范围边缘时,乙方在取得监理丁程师同意情况下,为保证土方夯实质量,将夯击范围适当扩大。施工完毕后,乙方将扩大范围内的施

  • 查看答案
  • 某施工单位(乙方)与某建设单位(甲方)签订了建造无线电发射试验基地施工合同。合同工期为38天。由于该项目急于投入使用,在合同中规定,工期每提前(或拖后)1天奖励(或罚款)5000元(含税费)。乙方按时

    [问答题]某施工单位(乙方)与某建设单位(甲方)签订了建造无线电发射试验基地施工合同。合同工期为38天。由于该项目急于投入使用,在合同中规定,工期每提前(或拖后

  • 查看答案
  • 某施工单位(乙方)与某建设单位(甲方)签订了建造无线电发射试验基地施工合同。合同工期为38天。由于该项目急于投入使用,在合同中规定,工期每提前(或拖后)1天奖励(或罚款)5000元(含税费)。乙方按时

    [问答题]某施工单位(乙方)与某建设单位(甲方)签订了建造无线电发射试验基地施工合同。合同工期为38天。由于该项目急于投入使用,在合同中规定,工期每提前(或拖后

  • 查看答案
  • 某施工单位(乙方)与某建设单位(甲方)签订了建造无线电发射试验基地施工合同。合同工期为38天。由于该项目急于投入使用,在合同中规定,工期每提前(或拖后)1天奖(罚)5000元。乙方按时提交了施工方案和

    [问答题]某施工单位(乙方)与某建设单位(甲方)签订了建造无线电发射试验基地施工合同。合同工期为38天。由于该项目急于投入使用,在合同中规定,工期每提前(或拖后

  • 查看答案
  • 某办公楼由主楼和辅楼组成,建设单位(甲方)与施工单位(乙方)签订了施工合同经甲方

    [案例分析题] 某办公楼由主楼和辅楼组成,建设单位(甲方)与施工单位(乙方)签订了施工合同经甲方批准的施工网络进度计划如图2-5所示。施工过程中发生如下事件。事件1:在基坑开挖后,发现局部有软土层,重新调整了地基处理方案,经批准后组织实施,乙方为此增加费用5万元,基础施工工期延长3d。事件2:辅楼施工时,甲方提出修改设计,乙方按设计变更要求拆除了部分已完工程,重新施工。造成乙方多支付人工费1万元,材料和机械费用2万元,辅楼工期因此拖延7d。事件3:主楼施工中,因施工机械故障造成停工,主楼工期拖延7d,费用

  • 查看答案
  • 某施工单位(乙方)与某建设单位(甲方)签订了某汽车制造厂的土方工程与基础工程合同

    [案例分析题] 某施工单位(乙方)与某建设单位(甲方)签订了某汽车制造厂的土方工程与基础工程合同,承包商在合同标明有松软石的地方没有遇到松软石,因而工期提前1个月。但在合同中另一未标明有坚硬岩石的地方遇到了一些工程地质勘察没有探明的孤石。施工过程中遇到数天季节性大雨后又转为特大暴雨引起山洪暴发,造成现场临时道路、管网和施工用房等设施以及已施工的部分基础被冲坏,施工设备损坏,运进现场的部分材料被冲走,乙方数名施工人员受伤,雨后乙方用了很多工时清理现场和恢复施工条件。为此乙方按照索赔程序提出了延长工期和费用补

  • 查看答案
  • 某办公楼由主楼和辅楼组成,建设单位(甲方)与施工单位(乙方)签订了施工合同,经甲

    [案例分析题] 某办公楼由主楼和辅楼组成,建设单位(甲方)与施工单位(乙方)签订了施工合同,经甲方批准的施工网络进度计划如图9-1所示。施工过程中发生如下事件:事件1:在基坑开挖后,发现局部有软土层,重新调整了地基处理方案,经批准后组织实施,乙方为此增加费用5万元,基础施工工期延长3d。事件2:辅楼施工时,甲方提出修改设计,乙方按设计变更要求拆除了部分已完工程,重新施工。造成乙方多支付人工费1万元,材料和机械费用2万元,辅楼工期因此拖延7d。事件3:主楼施工中,因施工机械故障造成停工,主楼工期拖延7d,费

  • 查看答案
  • 公路项目施工索赔管理的案例答案分析题:背景:某建设单位(甲方)与某施工单位(乙方

    [案例分析题] 公路项目施工索赔管理的案例答案分析题:背景:某建设单位(甲方)与某施工单位(乙方)签订了施工合同,同时与某降水公司订立了工程降水合同。甲乙双方合同规定:采用单价合同,每一分项工程的实际工程量增加(或减少)超过招标文件中工程量的25%以上时调整单价;工作B、E、G作业使用的主导施工机械一台(乙方自备),台班费为400元/台班,其中台班折旧费为50元/台班,施工网络计划如下。甲乙双方约定8月15日开工。工程施工中发生如下事件:事件1:降水方案错误,致使工作D推迟2天,乙方配合用工5个工日,窝工

  • 查看答案
  • 某建筑施工单位(乙方与建设单位(甲方签订的合同中写明:施工中使用的钢筋必须是甲方

    [问答题] 某建筑施工单位(乙方与建设单位(甲方签订的合同中写明:施工中使用的钢筋必须是甲方指定的企业生产的。审核员要求查看钢筋的检验记录,施工项目部的质检员说:“这些钢筋是从甲方指定的企业生产的,质量当然由甲方负责,我们用不着检验。”

  • 查看答案
  • 【背景材料】某施工单位(乙方)与某建设单位(甲方)签订了建造无线电发射试验基地施
