[问答题]

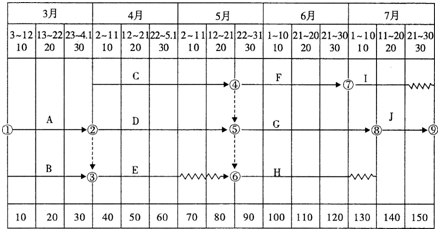

某工程项目,业主通过招标方式确定了承包商,双方采用工程量清单计价方式签订了施工合同。该工程共有10个分项工程,工期150天,施工期为3月3日至7月30日。合同规定,工期没提前1天,承包商可获得提前工期奖1.2万元;工期每托后1天,承包商需承担逾期违约金1.5万元。开工前承包商提交并经审批的施工进度计划.如图所示。

该工程如期开工后,在施工过程中发生了经监理人核准的如下事件:
事件1:3月6日,由于业主提供的部分施工场地条件不充分,致使工作B作业事件拖延4天,工人窝工20个工日,施工机械B闲置5天(台班费:800元/台班)。
事件2:4月25日~26日,当地供电所中断,导致工作C停工2天,工人窝工40个工日,施工机械C闲置2天(台班费:1000元/台班);工作D没有停工,但因停电改用手动机具替代原配动力机械D使工效降低,导致作业时间拖延1天,增加用工18个工日,原配动力机械D闲置2天(台班费:800元/台班),增加手动机具使用2天(台班费:500元/台班)。
事件3:按合同规定由业主负责采购且应于5月22日到场的材料,直到5月26日凌晨才到场;5月24日发生了脚手架倾倒事故,因处于停工待料状态,承包商未及时重新搭设;5月26日上午承包商安排10名架子工重新搭设脚手架;5月27日恢复正常作业。由此导致工作F持续停工5天,该工作班组20名工人持续窝工5天,施工机械F闲置5天(台班费:1200元/台班)。
截止5月末,其他工程内容的作业持续时间和费用均与原计划相符。承包商分别于5月5日(针对事件1、2)和6月10日(针对事件3)向监理人提出索赔。
机械台班均按每天一个台班计。
【问题】
 1.分别指出承包商针对三个事件提出的工期和费用索赔是否合理,并说明理由。
 2.对于能被受理的工期索赔事件,分别说明每项事件应被批准的工期索赔为多少天。如果该工程最终按原计划工期(150天)完成,承包商是可获得提前工期奖还是需承担逾期违约金?相应的数额为多少?
 3.该工程架子工日工资为180元/工日,其他工种工人日工资为150元/工日,人工窝工补偿标准为日工资的50%;机械闲置补偿标准为台班费的60%;管理费和利润的计算费率为人材机费用之和的10%,规费和税金的计算费率为人材机费用、管理费与利润之和的9%,计算应被批准的费用索赔为多少元。
 4.按初始安排的施工进度计划(答题纸中图4.1),如果该工程进行到第6个月末时检查进度情况为:工作F完成50%的工作量;工作G完成80%的工作量;工 作H完成75%的工作量;
在答题纸上图4.1中绘制实际进度前锋线,分析这三项工作进度有无偏差,并分别说明对工期的影响。

参考答案与解析:

相关试题

某工程项目,业主通过招标方式确定了承包商,双方采用工程量清单计价方式签订了施工合同。该工程共有10个分项工程,工期150天,施工期为3月3日至7月30日。合同规定,工期没提前1天,承包商可获得提前工期

[问答题]某工程项目,业主通过招标方式确定了承包商,双方采用工程量清单计价方式签订了施工合同。该工程共有10个分项工程,工期150天,施工期为3月3日至7月30

  • 查看答案
  • 某工程项目,业主通过招标方式确定了承包商,双方采用工程量清单计价方式签订了施工合同。该工程共有10个分项工程,工期150天,施工期为3月3日至7月30日。合同规定,工期每提前1天,承包商可获得提前工期

    [问答题]某工程项目,业主通过招标方式确定了承包商,双方采用工程量清单计价方式签订了施工合同。该工程共有10个分项工程,工期150天,施工期为3月3日至7月30

  • 查看答案
  • 某工程项目,业主通过招标方式确定了承包商,双方采用工程量清单计价方式签订了施工合同。该工程共有10个分项工程,工期150天,施工期为3月3日至7月30日。合同规定,工期每提前1天,承包商可获得提前工期

    [问答题]某工程项目,业主通过招标方式确定了承包商,双方采用工程量清单计价方式签订了施工合同。该工程共有10个分项工程,工期150天,施工期为3月3日至7月30

  • 查看答案
  • 某工程项目,业主通过招标方式确定了承包商,双方采用工程量清单计价方式签订了施工合同。该工程共有10个分项工程,工期150天,施工期为3月3日至7月30日。合同规定,工期每提前1天,承包商可获得提前工期

    [问答题]某工程项目,业主通过招标方式确定了承包商,双方采用工程量清单计价方式签订了施工合同。该工程共有10个分项工程,工期150天,施工期为3月3日至7月30

  • 查看答案
  • 某工程项目,业主通过招标方式确定了承包商,双方采用工程量清单计价方式签订了施工合同。该工程共有10个分项工程,工期150天,施工期为3月3日至7月30日。合同规定,工期每提前1天,承包商可获得提前工期

    [问答题]某工程项目,业主通过招标方式确定了承包商,双方采用工程量清单计价方式签订了施工合同。该工程共有10个分项工程,工期150天,施工期为3月3日至7月30

  • 查看答案
  • 背景资料:<br />某水电工程项目,业主通过招标方式确定了承包商,双方采用工程量清单计价方式签订了施工合同。该工程共有10个分项工程,工期150d,施工期为3月3日至7月30日。合同规定

    [问答题]背景资料:某水电工程项目,业主通过招标方式确定了承包商,双方采用工程量清单计价方式签订了施工合同。该工程共有10个分项工程,工期150d,施工期为3月

  • 查看答案
  • 某工程项目,业主通过招标方式确定了承包商,双方采用工程量清单计价方式签订了施工合

    [案例分析题] 某工程项目,业主通过招标方式确定了承包商,双方采用工程量清单计价方式签订了施工合同。该工程共有10个分项工程,工期150天,施工期为3月3日至7月30日。合同规定,工期每提前1天,承包商可获得提前工期奖1.2万元;工期每拖后1天,承包商承担逾期违约金1.5万元。开工前承包商提交并经审批的施工进度计划,如答题纸中图4.1所示。该工程如期开工后,在施工过程中发生了经监理人核准的如下事件:事件1:3月6日,由于业主提供的部分施工场地条件不充分,致使工作B作业时间拖延4天,工人窝工20个工日,施工

  • 查看答案
  • 某工业项目主体工程,业主(甲方)采用工程量清单招标方式确定了承包商,并与承包商按照《建设工程施工合同(示范文本)》签订了工程施工合同。施工合同约定:项目生产设备由业主购买;开工日期为6月1日,合同工期

    [问答题]某工业项目主体工程,业主(甲方)采用工程量清单招标方式确定了承包商,并与承包商按照《建设工程施工合同(示范文本)》签订了工程施工合同。施工合同约定:项

  • 查看答案
  • 某工业项目主体工程,业主(甲方)采用工程量清单招标方式确定了承包商,并与承包商按照《建设工程施工合同(示范文本)》签订了工程施工合同。施工合同约定:项目生产设备由业主购买;开工日期为6月1日,合同工期

    [问答题]某工业项目主体工程,业主(甲方)采用工程量清单招标方式确定了承包商,并与承包商按照《建设工程施工合同(示范文本)》签订了工程施工合同。施工合同约定:项

  • 查看答案
  • 某厂与甲施工单位签订了施工总承包合同。双方合同规定:工期为302天,施工日期为2014年3月1日至12月27日。工期提前,承包商可以获得提前工期奖1万元/天;工期拖后,承包商需承担违约金2万元/天。开

    [问答题]某厂与甲施工单位签订了施工总承包合同。双方合同规定:工期为302天,施工日期为2014年3月1日至12月27日。工期提前,承包商可以获得提前工期奖1万

  • 查看答案
  • 某工程项目,业主通过招标方式确定了承包商,双方采用工程量清单计价方式签订了施工合同。该工程共有10个分项工程,工期150天,施工期为3月3日至7月30日。合同规定,工期没提前1天,承包商可获得提前工期
