背景资料:

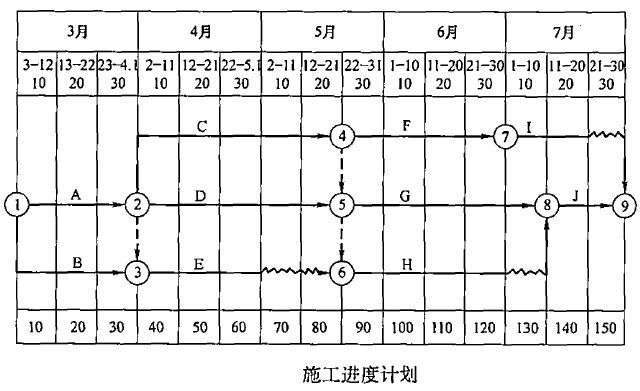

某水电工程项目,业主通过招标方式确定了承包商,双方采用工程量清单计价方式签订了施工合同。该工程共有10个分项工程,工期150d,施工期为3月3日至7月30日。合同规定,工期每提前1d,承包商可获得提前工期奖2万元;工期每拖后1d,承包商承担逾期违约5万元。开工前承包商提交并经审批的施工进度计划,如图下图所示。

该工程如期开工后,在施工过程中发生了经监理人核准的如下事件:
事件1:3月6日,由于业主提供的部分施工场地条件不充分,致使工作B作业时间拖延4d,工人窝工20个工日,施工机械B闲置5d(台班费:800元/台班)。
事件2:4月25日至26日,当地供电中断,导致工作C停工2d,工人窝工40个工日,
施工机械C闲置2d(台班费:1000元/台班);工作D没有停工,但因停电改用手动机具替代原配动力机械D使工效降低,导致作业时间拖延1d,增加用工18个工日,原配动力机械D闲置2d(台班费:800元/台班),增加手动机具使用2d(台班费:500元/台班)。
事件3:按合同规定由业主负责采购且应于5月22日到场的材料,直到5月26日清晨才到场;5月24日发生了脚手架倾倒事故,因处于停工待料状态,承包商未及时重新搭设;5月26日上午承包商安排10名架子工重新搭设脚手架;5月27日恢复正常作业,由此导致工作F持续停工5d,该工作班组20名工人持续窝工5d,施工机械F闲置5d(台班费:1200元/台班)。
截止5月末,其他工程内容的作业持续时间和费用均与原计划相符。承包商分别于5月5日(针对事件1、2)和6月10日(针对事件3)向监理人提出索赔。
机械台班均按每天一个台班计。
1、分别指出承包商针对三个事件提出的工期和费用索赔是否合理,并说明理由。
2、对于能被受理的工期索赔事件,分别说明每项事件应被批准的工期索赔为多少天。如果该工程最终按原计划工期(150d)完成,承包商是可获得提前工期奖还是需承担逾期违约金?相应的数额是多少?
3、该工程架子工日工资为180元/工日,其他工种工人日工资为150元/工日,人工窝工补偿标准为日工资的50%;机械闲置补偿标准为台班费的60%;管理费和利润的计算费率为人、材、机费用之和的10%;规费和税金的计算费率为人、材、机费用,管理费与利润之和的9%,计算应被批准的费用索赔为多少元。
4、按照初始安排的施工进度计划,如果该工程进行到第6个月末时检查进度情况为:工作F完成50%的工作量;工作G完成80%的工作量;工作H完成75%的工作量;绘制实际进度前锋线,分析这三项工作进度有无偏差,并分别说明对工期的影响。

参考答案与解析:

相关试题

某工程项目,业主通过招标方式确定了承包商,双方采用工程量清单计价方式签订了施工合同。该工程共有10个分项工程,工期150天,施工期为3月3日至7月30日。合同规定,工期没提前1天,承包商可获得提前工期

[问答题]某工程项目,业主通过招标方式确定了承包商,双方采用工程量清单计价方式签订了施工合同。该工程共有10个分项工程,工期150天,施工期为3月3日至7月30

  • 查看答案
  • 某工程项目,业主通过招标方式确定了承包商,双方采用工程量清单计价方式签订了施工合同。该工程共有10个分项工程,工期150天,施工期为3月3日至7月30日。合同规定,工期每提前1天,承包商可获得提前工期

    [问答题]某工程项目,业主通过招标方式确定了承包商,双方采用工程量清单计价方式签订了施工合同。该工程共有10个分项工程,工期150天,施工期为3月3日至7月30

  • 查看答案
  • 某工程项目,业主通过招标方式确定了承包商,双方采用工程量清单计价方式签订了施工合同。该工程共有10个分项工程,工期150天,施工期为3月3日至7月30日。合同规定,工期每提前1天,承包商可获得提前工期

    [问答题]某工程项目,业主通过招标方式确定了承包商,双方采用工程量清单计价方式签订了施工合同。该工程共有10个分项工程,工期150天,施工期为3月3日至7月30

  • 查看答案
  • 某工程项目,业主通过招标方式确定了承包商,双方采用工程量清单计价方式签订了施工合同。该工程共有10个分项工程,工期150天,施工期为3月3日至7月30日。合同规定,工期每提前1天,承包商可获得提前工期

    [问答题]某工程项目,业主通过招标方式确定了承包商,双方采用工程量清单计价方式签订了施工合同。该工程共有10个分项工程,工期150天,施工期为3月3日至7月30

  • 查看答案
  • 某工程项目,业主通过招标方式确定了承包商,双方采用工程量清单计价方式签订了施工合同。该工程共有10个分项工程,工期150天,施工期为3月3日至7月30日。合同规定,工期没提前1天,承包商可获得提前工期

    [问答题]某工程项目,业主通过招标方式确定了承包商,双方采用工程量清单计价方式签订了施工合同。该工程共有10个分项工程,工期150天,施工期为3月3日至7月30

  • 查看答案
  • 某工程项目,业主通过招标方式确定了承包商,双方采用工程量清单计价方式签订了施工合同。该工程共有10个分项工程,工期150天,施工期为3月3日至7月30日。合同规定,工期每提前1天,承包商可获得提前工期

    [问答题]某工程项目,业主通过招标方式确定了承包商,双方采用工程量清单计价方式签订了施工合同。该工程共有10个分项工程,工期150天,施工期为3月3日至7月30

  • 查看答案
  • 某工程项目,业主通过招标方式确定了承包商,双方采用工程量清单计价方式签订了施工合

    [案例分析题] 某工程项目,业主通过招标方式确定了承包商,双方采用工程量清单计价方式签订了施工合同。该工程共有10个分项工程,工期150天,施工期为3月3日至7月30日。合同规定,工期每提前1天,承包商可获得提前工期奖1.2万元;工期每拖后1天,承包商承担逾期违约金1.5万元。开工前承包商提交并经审批的施工进度计划,如答题纸中图4.1所示。该工程如期开工后,在施工过程中发生了经监理人核准的如下事件:事件1:3月6日,由于业主提供的部分施工场地条件不充分,致使工作B作业时间拖延4天,工人窝工20个工日,施工

  • 查看答案
  • 某工程项目业主采用工程量清单招标方式确定了承包人,双方签订了工程施工合同,合同工

    [案例分析题] 某工程项目业主采用工程量清单招标方式确定了承包人,双方签订了工程施工合同,合同工期4个月,开工时间为2011年4月1日。该项目的主要价款信息及合同付款条款如下:(1)承包商各月计划完成的分部分项工程费、措施费见表6-1。(2)项目措施费为160000元,在开工后的前两个月平均支付。(3)其他项目清单中包括专业工程暂估价和计日工,其中专业工程暂估价为180000元;计日工表中包括数量为l00个工日的某工种用工,承包商填报的综合单价为120元/工日。(4)工程预付款为合同价的20%,在开工前支

  • 查看答案
  • 某工业项目主体工程,业主(甲方)采用工程量清单招标方式确定了承包商,并与承包商按照《建设工程施工合同(示范文本)》签订了工程施工合同。施工合同约定:项目生产设备由业主购买;开工日期为6月1日,合同工期

    [问答题]某工业项目主体工程,业主(甲方)采用工程量清单招标方式确定了承包商,并与承包商按照《建设工程施工合同(示范文本)》签订了工程施工合同。施工合同约定:项

  • 查看答案
  • 某工业项目主体工程,业主(甲方)采用工程量清单招标方式确定了承包商,并与承包商按照《建设工程施工合同(示范文本)》签订了工程施工合同。施工合同约定:项目生产设备由业主购买;开工日期为6月1日,合同工期

    [问答题]某工业项目主体工程,业主(甲方)采用工程量清单招标方式确定了承包商,并与承包商按照《建设工程施工合同(示范文本)》签订了工程施工合同。施工合同约定:项

  • 查看答案
  • 背景资料:<br />某水电工程项目,业主通过招标方式确定了承包商,双方采用工程量清单计价方式签订了施工合同。该工程共有10个分项工程,工期150d,施工期为3月3日至7月30日。合同规定
