[问答题]

[背景材料]某干道公路建设工程项目,其工程开竣工时间分别为当年的4月1日和9月30日。业主根据该工程的特点及项目构成情况,将工程分为三个标段。其中,第三标段造价为4150万元,第三标段中的预制构件由甲方提供(直接委托构件厂生产)。
1、A监理公司承担了第三标段的监理任务,监理合同中约定监理服务期限为190天,监理服务费用为60万元。但实际上,由于非监理方原因导致监理服务时间延长了25天。经协商,业主同意支付由于时间延长而发生的附加监理服务费用。
2、为了做好该项目的投资控制工作,监理工程师明确了以下投资控制措施:
(1)编制资金使用计划,确定投资控制目标;(2)对承包人提交的工程量报表进行复核,或必要时,可通知承包人共同进行联合测量、计量,以确定实际完成的工程量;(3)核查工程付款申请单,向承包人出具经业主签认的付款证书;(4)审核施工单位编制的施工组织设计,对主要施工方案进行技术经济分析;(5)对施工单位报送的工程质量评定资料进行审核和现场检查,并予以签认;(6)审核施工单位现场项目管理机构的技术管理体系和质量保证体系。
3、第三标段施工单位为C公司,业主与C公司在施工合同中约定:

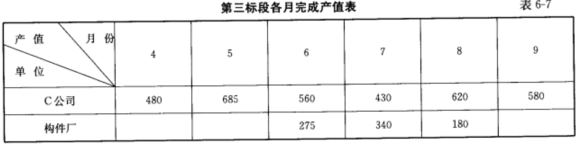

(1)开工前,业主应向C公司支付签约合同价的25%的开工预付款,开工预付款从第3个月开始等额扣还,4个月扣完。(2)业主根据C公司完成的工程量(经监理工程师签认后)按月支付工程进度款,质量保证金为签约合同价的5%,质量保证金按每月产值的10%扣除,直至扣完为止。(3)监理工程师签发的月进度付款证书最低金额为300万元。第三标段各月完成产值如表6-7所示。
     [问题]
1、由于非监理方原因导致监理时间延长25天而发生的附加监理服务费用是多少?(保留小数点后两位)
2、监理工程师明确的投资控制措施中,哪些不属于投资控制措施?
3、业主支付给C公司的开工预付款是多少?监理工程师在4、6、7、8月底分别给C公司出具的进度付款证书是多少?

参考答案与解析:

相关试题

某高速公路建设项目,其工程开竣工时间分别为当年的4月1日和9月30日。业主根据该工程的特点及项目构成情况,将工程分为三个标段。其中,第三标段造价为4150万元,第三标段中的预制构件由甲方提供(直接委托

[问答题]某高速公路建设项目,其工程开竣工时间分别为当年的4月1日和9月30日。业主根据该工程的特点及项目构成情况,将工程分为三个标段。其中,第三标段造价为41

  • 查看答案
  • 某高速公路建设项目,其工程开竣工时间分别为当年的4月1日和9月30日。业主根据该工程的特点及项目构成情况,将工程分为三个标段。其中,第三标段造价为4150万元,第三标段中的预制构件由甲方提供(直接委托

    [问答题]某高速公路建设项目,其工程开竣工时间分别为当年的4月1日和9月30日。业主根据该工程的特点及项目构成情况,将工程分为三个标段。其中,第三标段造价为41

  • 查看答案
  • 【案例一】某公路工程建设项目,其工程开、竣工时间分别为当年的6月1日和11月30日。业主根据该工程的特点及项目构成情况,将工程分为四个标段。其中,第四标段造价为4150万元,第四标段中的预制构件由甲方

    [问答题]【案例一】某公路工程建设项目,其工程开、竣工时间分别为当年的6月1日和11月30日。业主根据该工程的特点及项目构成情况,将工程分为四个标段。其中,第四

  • 查看答案
  • 【背景材料】某工程项目划分为三个相对独立的标段(合同段),业主组织了招标并分别和

    [案例分析题] 【背景材料】某工程项目划分为三个相对独立的标段(合同段),业主组织了招标并分别和三家施工单位签订了施工承包合同,承包合同价分别为3652万元、3225万元和2733万元人民币,合同工期分别为30个月、28个月和24个月。根据第三标段施工合同约定,合同内的打桩工程由施工单位分包给专业基础工程公司施工。工程项目施工前,业主委托了一家监理公司承担施工监理任务。总监理工程师根据本项目合同结构的特点,组建了项目监理组织机构,绘制了业主、监理、被监理单位三方关系示意图(图1-3)。按如下要求编制了监理

  • 查看答案
  • 某公路工程建设项目划分为三个标段进行施工招标,则每一标段内的路基工程一般可划分为()。

    [单选题]某公路工程建设项目划分为三个标段进行施工招标,则每一标段内的路基工程一般可划分为()。A.单位工程B.分项工程C.分部工程D.控制工程

  • 查看答案
  • 某工程项目划分为三个相对独立的标段(合同段),业主组织了招标并分别与三家施工单位签订了施工承包合同,承包合同价分别为3652万元、3225万元和2733万元人民币,合同工期分别为30个月、28个月和2

    [问答题]某工程项目划分为三个相对独立的标段(合同段),业主组织了招标并分别与三家施工单位签订了施工承包合同,承包合同价分别为3652万元、3225万元和273

  • 查看答案
  • 工程项目施工是一个复杂的系统工程,影响标段划分的因素有很多。不应根据工程项目的( )合理划分标段。

    [单选题]工程项目施工是一个复杂的系统工程,影响标段划分的因素有很多。不应根据工程项目的( )合理划分标段。A.内容B.规模C.专业复杂程度D.位置

  • 查看答案
  • 某工程建设项目由三个单项工程组成。项目业主准备将其分为三个独立的合同段,分别由三

    [问答题] 某工程建设项目由三个单项工程组成。项目业主准备将其分为三个独立的合同段,分别由三个承建商进行实施,并通过公开招标选择施工单位。某工程建设监理单位已通过投标获得了此项目的监理任务。

  • 查看答案
  • 建设工程项目竣工验收可以分为三个环节,分别是()。

    [单选题]建设工程项目竣工验收可以分为三个环节,分别是()。A.施工单位验收、监理验收、建设单位验收B.验收准备、竣工预验收、正式验收C.材料验收、资料验收、施

  • 查看答案
  • [背景材料]某公路建设项目,采用《公路工程标准施工招标文件》合同条款,施工合同的签约合同价为5000万元,合同工期为12个月。该工程2009年4月1日开工,2009年11月10日业主提出对原设计进行修

    [问答题][背景材料]某公路建设项目,采用《公路工程标准施工招标文件》合同条款,施工合同的签约合同价为5000万元,合同工期为12个月。该工程2009年4月1日

  • 查看答案
  • [背景材料]某干道公路建设工程项目,其工程开竣工时间分别为当年的4月1日和9月30日。业主根据该工程的特点及项目构成情况,将工程分为三个标段。其中,第三标段造价为4150万元,第三标段中的预制构件由甲
