[问答题]

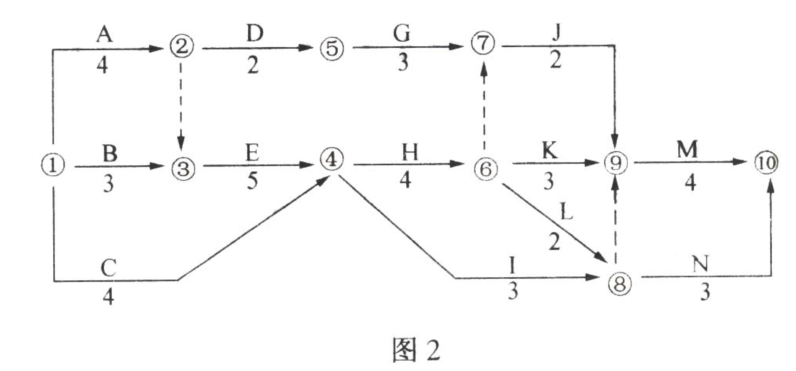

某委托监理的工程,施工合同工期为20个月,土方工程量为2800m3,土方单价为18元/m3。施工合同中规定,土方工程量超出原估计工程量15%时,新的土方单价应调整为15元/m3。经监理工程师审核批准的施工进度计划如图2所示(时间单位:月)。其中工作A、E、J共用一台施工机械且必须安顺序施工。
 [问题]
1、为确保工程按期完工,图2中哪些应为重点控制对象?施工机械闲置的时间是多少?

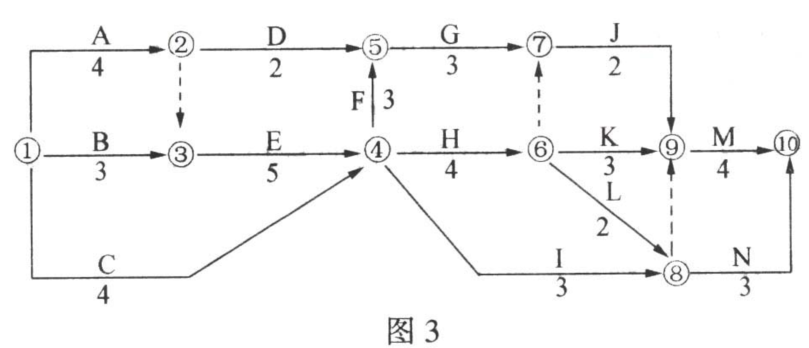

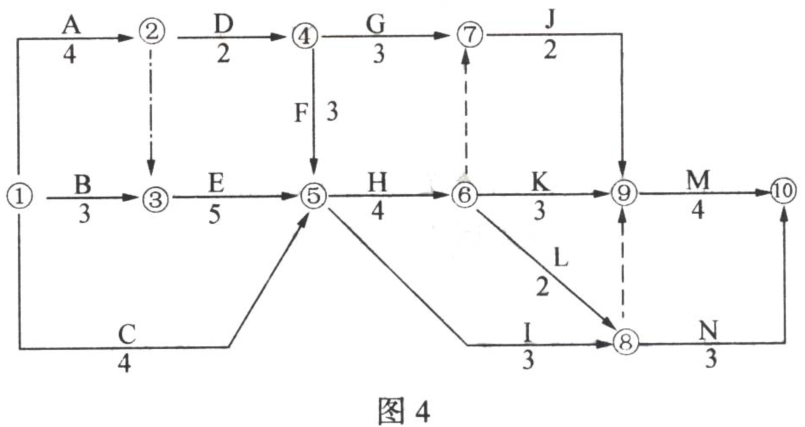

2、当该计划执行3个月后,建设单位提出增加一项新的工作F。根据施工组织的不同,工作F可有两种安排方案,方案1:如图3所示;方案2:如图4所示。经监理工程师确认,工作F的持续时间为3个月。比较两种组织方案哪一个更合理。为什么?
3、如果所增加的工作F为土方工程,经监理工程师复核确认的工作F的土方工程量为1000m3,则土方工程的总费用是多少?


参考答案与解析:

相关试题

某委托监理的项目工程,施工合同工期为20个月,土方工程量为28000m3,土方工程单价为18元/m3。施工合同中规定,土方工程量超出原估计工程量15%时,新的土方工程单价应调整为15元/m3。经监理工

[问答题]某委托监理的项目工程,施工合同工期为20个月,土方工程量为28000m3,土方工程单价为18元/m3。施工合同中规定,土方工程量超出原估计工程量15%

  • 查看答案
  • 某委托监理的工程,施工合同工期为20个月,土方工程量为28000m3,土方单价为18元/m3。施工合同中规定,土方工程量超出原估计工程量15%时,新的土方单价应调整为15元/m3。经监理工程师审核批准

    [问答题]某委托监理的工程,施工合同工期为20个月,土方工程量为28000m3,土方单价为18元/m3。施工合同中规定,土方工程量超出原估计工程量15%时,新的

  • 查看答案
  • [背景材料]某公路工程,施工合同工期为20个月,土方工程量为28000m³,土方单价为18元/m³。施工合同中规定,土方工程量超出原估计工程量15%时,新的土方单价应调整为15元/m³。经监理工程师审

    [问答题][背景材料]某公路工程,施工合同工期为20个月,土方工程量为28000m³,土方单价为18元/m³。施工合同中规定,土方工程量超出原估计工程量15%时

  • 查看答案
  • 某土方工程,招标文件中估计工程量为100万m3,合同中规定:土方工程单价为5元/m3,当实际工程量超过估计工程量15%时,单价调整为4元/m3。工程结束时实际完成土方工程量为130万m3,则该土方工程

    [单选题]某土方工程,招标文件中估计工程量为100万m3,合同中规定:土方工程单价为5元/m3,当实际工程量超过估计工程量15%时,单价调整为4元/m3。工程结

  • 查看答案
  • 某土方工程,招标文件中估计工程量为100万m3,合同中规定:土方工程单价为5元/m3,当实际工程量超过估计工程量15%时,单价调整为4元/m3。工程结束时实际完成土方工程量为130万m3,该土方工程款

    [B单选题]某土方工程,招标文件中估计工程量为100万m3,合同中规定:土方工程单价为5元/m3,当实际工程量超过估计工程量15%时,单价调整为4元/m3。工程

  • 查看答案
  • 某土方工程,招标文件中估计工程量为100万m3,合同中规定:土方工程单价为5元/m3,当实际工程量超过估计工程量15%时,单价调整为4元/m3。工程结束时实际完成土方工程量为130万m3,该土方工程款

    [单选题]某土方工程,招标文件中估计工程量为100万m3,合同中规定:土方工程单价为5元/m3,当实际工程量超过估计工程量15%时,单价调整为4元/m3。工程结

  • 查看答案
  • 某土方工程,招标文件中估计工程量为100万m3,合同中规定:土方工程单价为8元/m3,当实际工程量超过估计工程量15%时,单价调整为6元/m3。工程结束时实际完成土方工程量为120万m3,该土方工程款

    [单选题]某土方工程,招标文件中估计工程量为100万m3,合同中规定:土方工程单价为8元/m3,当实际工程量超过估计工程量15%时,单价调整为6元/m3。工程结

  • 查看答案
  • 某土方工程,招标文件中估计工程量为100万m3,合同中规定:土方工程单价为5元/m3,当实际工程量超过估计工程量15%时,单价调整为4元/m3。工程结束时实际完成土方工程量为130万m3,则该土方工程

    [单选题]某土方工程,招标文件中估计工程量为100万m3,合同中规定:土方工程单价为5元/m3,当实际工程量超过估计工程量15%时,单价调整为4元/m3。工程结

  • 查看答案
  • 某独立土方工程,招标文件中估计工程量为260万m3,合同中规定:土方工程单价为3元/m3,当实际工程量超过估计工程量15%时,调整单价,单价调为2元/m3。工程结束时实际完成土方工程量为320万m3,

    [单选题]某独立土方工程,招标文件中估计工程量为260万m3,合同中规定:土方工程单价为3元/m3,当实际工程量超过估计工程量15%时,调整单价,单价调为2元/

  • 查看答案
  • 某独立土方工程,招标文件中估计工程量为260万m3,合同中规定:土方工程单价为3元/m3,当实际工程量超过估计工程量15%时,调整单价,单价调为2元/m3。工程结束时实际完成土方工程量为320万m3,

    [单选题]某独立土方工程,招标文件中估计工程量为260万m3,合同中规定:土方工程单价为3元/m3,当实际工程量超过估计工程量15%时,调整单价,单价调为2元/

  • 查看答案
  • 某委托监理的工程,施工合同工期为20个月,土方工程量为2800m3,土方单价为18元/m3。施工合同中规定,土方工程量超出原估计工程量15%时,新的土方单价应调整为15元/m3。经监理工程师审核批准的
