[问答题]

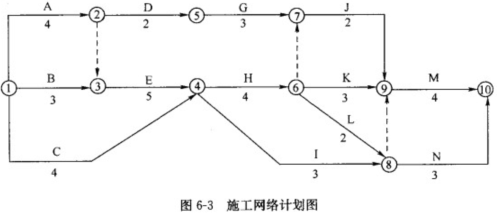

[背景材料]某公路工程,施工合同工期为20个月,土方工程量为28000m³,土方单价为18元/m³。施工合同中规定,土方工程量超出原估计工程量15%时,新的土方单价应调整为15元/m³。经监理工程师审核批准的施工进度计划如图6-3所示(时间单位:月)。其中工作A、E、J共用一台施工机械且必须顺序施工。
[问题]
1、为确保工程按期完工,图6-3中哪些工作应为重点控制对象?施工机械闲置的时间是多少?

2、当该计划执行3个月后,建设单位提出增加一项新的工作F。根据施工组织的不同,工作F有两种安排方案,方案1:如图6-4所示;方案2:如图6-5所示。经监理工程师确认,工作F的持续时间为3个月。比较两种组织方案哪一个更合理,为什么?

   3、如果所增加的工作F为土方工程,经监理工程师复核确认的工作F的土方工程量为10000m³,则土方工程的总费用是多少?

参考答案与解析:

相关试题

某委托监理的项目工程,施工合同工期为20个月,土方工程量为28000m3,土方工程单价为18元/m3。施工合同中规定,土方工程量超出原估计工程量15%时,新的土方工程单价应调整为15元/m3。经监理工

[问答题]某委托监理的项目工程,施工合同工期为20个月,土方工程量为28000m3,土方工程单价为18元/m3。施工合同中规定,土方工程量超出原估计工程量15%

  • 查看答案
  • 某委托监理的工程,施工合同工期为20个月,土方工程量为28000m3,土方单价为18元/m3。施工合同中规定,土方工程量超出原估计工程量15%时,新的土方单价应调整为15元/m3。经监理工程师审核批准

    [问答题]某委托监理的工程,施工合同工期为20个月,土方工程量为28000m3,土方单价为18元/m3。施工合同中规定,土方工程量超出原估计工程量15%时,新的

  • 查看答案
  • 某委托监理的工程,施工合同工期为20个月,土方工程量为2800m3,土方单价为18元/m3。施工合同中规定,土方工程量超出原估计工程量15%时,新的土方单价应调整为15元/m3。经监理工程师审核批准的

    [问答题]某委托监理的工程,施工合同工期为20个月,土方工程量为2800m3,土方单价为18元/m3。施工合同中规定,土方工程量超出原估计工程量15%时,新的土

  • 查看答案
  • 某委托监理的工程,施工合同工期为20个月,土方工程量为28000m3,土方单价为

    [案例分析题] 某委托监理的工程,施工合同工期为20个月,土方工程量为28000m3,土方单价为18元/m3。施工合同中规定,土方工程量超出原估计工程量15%时,新的土方单价应调整为15元/m。经监理工程师审核批准的施工进度计划如图5~8所示(时间单位:月)。其中工作A、E、J共用一台施工机械且必须按顺序施工。

  • 查看答案
  • 某独立土方工程,招标文件中估计工程量为100万m³,合同中规定:土方工程单价为6元/m³,当实际工程量超过估计工程量15%时,调整单价,单价调为5元/m³。工程结束时实际完成土方工程量为120万m³,

    [单选题]某独立土方工程,招标文件中估计工程量为100万m³,合同中规定:土方工程单价为6元/m³,当实际工程量超过估计工程量15%时,调整单价,单价调为5元/

  • 查看答案
  • 某独立土方工程,招标文件中估计工程量为200万m³,合同中规定:土方工程单价为8元/m³,当实际工程量超过估计工程量15%时,调整单价,单价调为6元/m³。工程结束时实际完成土方工程量为250万m³,

    [单选题]某独立土方工程,招标文件中估计工程量为200万m³,合同中规定:土方工程单价为8元/m³,当实际工程量超过估计工程量15%时,调整单价,单价调为6元/

  • 查看答案
  • 某独立土方工程,招标文件中估计工程量为100万m³,合同中规定:土方工程单价为10元/m³,当实际工程量超过估计工程量15%时,调整单价,单价调为9元/m³。工程结束时实际完成土方工程量为130万m³

    [单选题]某独立土方工程,招标文件中估计工程量为100万m³,合同中规定:土方工程单价为10元/m³,当实际工程量超过估计工程量15%时,调整单价,单价调为9元

  • 查看答案
  • 某基础土方工程,招标文件中估计工程量为5000m³,合同中规定:土方工程单价为5元/m³,当实际工程量超过估计工程量15%时,调整单价为4元/m³。工程结束时实际完成土方工程量为5500m³,则土方工

    [单选题]某基础土方工程,招标文件中估计工程量为5000m³,合同中规定:土方工程单价为5元/m³,当实际工程量超过估计工程量15%时,调整单价为4元/m³。工

  • 查看答案
  • 某独立土方工程,招标文件中估计工程量为100万m3。合同中规定:土方工程单价为5元/m3,当实际工程量超过估计工程量15%时,超出部分调整单价,单价调为4元/m3。工程结束时,实际完成土方工程量为15

    [单选题]某独立土方工程,招标文件中估计工程量为100万m3。合同中规定:土方工程单价为5元/m3,当实际工程量超过估计工程量15%时,超出部分调整单价,单价调

  • 查看答案
  • 某土方工程发包方提出的估计工程量为1500m3,合同中规定土方工程单价为16元/m3,实际工程量超过估计工程量10%时,调整单价,单价调整为15元/㎡,结束时实际完成土方工程量为1800m3,则土方工

    [单选题]某土方工程发包方提出的估计工程量为1500m3,合同中规定土方工程单价为16元/m3,实际工程量超过估计工程量10%时,调整单价,单价调整为15元/㎡

  • 查看答案
  • [背景材料]某公路工程,施工合同工期为20个月,土方工程量为28000m³,土方单价为18元/m³。施工合同中规定,土方工程量超出原估计工程量15%时,新的土方单价应调整为15元/m³。经监理工程师审
