[试题]

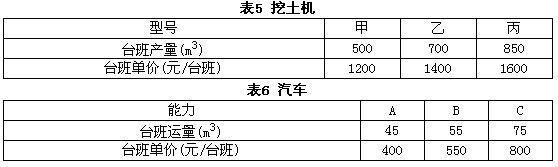

某土方工程施工任务,土方量为20000m3,合同工期为12天。企业有甲、乙、丙三类挖土机,A、B、C三类汽车。其主要参数见表5、表6。

问题:(1)请计算挖、运土方的单方价格,优选挖土机和汽车。(2)若每天2个班,安排挖土机和汽车的型号和台数各应是多少?(3)求单方的挖运直接费。

参考答案与解析:

相关试题

某委托监理的工程,施工合同工期为20个月,土方工程量为28000m3,土方单价为

[案例分析题] 某委托监理的工程,施工合同工期为20个月,土方工程量为28000m3,土方单价为18元/m3。施工合同中规定,土方工程量超出原估计工程量15%时,新的土方单价应调整为15元/m。经监理工程师审核批准的施工进度计划如图5~8所示(时间单位:月)。其中工作A、E、J共用一台施工机械且必须按顺序施工。

  • 查看答案
  • 某委托监理的项目工程,施工合同工期为20个月,土方工程量为28000m3,土方工程单价为18元/m3。施工合同中规定,土方工程量超出原估计工程量15%时,新的土方工程单价应调整为15元/m3。经监理工

    [问答题]某委托监理的项目工程,施工合同工期为20个月,土方工程量为28000m3,土方工程单价为18元/m3。施工合同中规定,土方工程量超出原估计工程量15%

  • 查看答案
  • [背景材料]某公路工程,施工合同工期为20个月,土方工程量为28000m³,土方单价为18元/m³。施工合同中规定,土方工程量超出原估计工程量15%时,新的土方单价应调整为15元/m³。经监理工程师审

    [问答题][背景材料]某公路工程,施工合同工期为20个月,土方工程量为28000m³,土方单价为18元/m³。施工合同中规定,土方工程量超出原估计工程量15%时

  • 查看答案
  • 某委托监理的工程,施工合同工期为20个月,土方工程量为2800m3,土方单价为18元/m3。施工合同中规定,土方工程量超出原估计工程量15%时,新的土方单价应调整为15元/m3。经监理工程师审核批准的

    [问答题]某委托监理的工程,施工合同工期为20个月,土方工程量为2800m3,土方单价为18元/m3。施工合同中规定,土方工程量超出原估计工程量15%时,新的土

  • 查看答案
  • 某委托监理的工程,施工合同工期为20个月,土方工程量为28000m3,土方单价为18元/m3。施工合同中规定,土方工程量超出原估计工程量15%时,新的土方单价应调整为15元/m3。经监理工程师审核批准

    [问答题]某委托监理的工程,施工合同工期为20个月,土方工程量为28000m3,土方单价为18元/m3。施工合同中规定,土方工程量超出原估计工程量15%时,新的

  • 查看答案
  • 某土方工程业主与施工单位签订了土方施工合同,合同约定的土方工程量为8000m3,

    [单选题]某土方工程业主与施工单位签订了土方施工合同,合同约定的土方工程量为8000m3,同期为16天,合同约定:工程量增加20%以内为施工方应承担的工期风险。施工过程中,因出现了较深的软弱下卧层,致使土方量增加了10200m3,则施工方可提出的工期索赔为()天。A .1B .4C .17D .14

  • 查看答案
  • 某土方工程业主与施工单位签订了土方施工合同;合同约定的土方工程价款为200万元,合同工期为30天。施工过程中,因出现了较深的软弱下卧层,致使土方工程价款增加40万元,则施工方可提出的工期索赔为( )天

    [单选题]某土方工程业主与施工单位签订了土方施工合同;合同约定的土方工程价款为200万元,合同工期为30天。施工过程中,因出现了较深的软弱下卧层,致使土方工程价

  • 查看答案
  • 某土方工程业主与施工单位签订了土方施工合同;合同约定的土方工程量为8000m3合

    [单选题]某土方工程业主与施工单位签订了土方施工合同;合同约定的土方工程量为8000m3合同期为16d,合同约定:工程量增加20%以内为施工方应承担的工期风险。施工过程中,因出现了较深的软弱下卧层,致使土方量增加了10200 m3,则施工方可提出的工期索赔为( )d。(结果四舍五入取整)A.1B.4C.17D.14

  • 查看答案
  • 某土方工程业主与施工单位签订土方施工合同,合同约定土方工程量8000m,合同期为

    [单选题]某土方工程业主与施工单位签订土方施工合同,合同约定土方工程量8000m,合同期为16天,合同约定:工程量增加20%以内为施工方承担的工程风险。施工过程中,因出现较深的软弱下卧层,致使土方工程增加到10200m2,则施工方可提出的工期索赔为()。A . 1天B . 4天C . 17天D . 14天

  • 查看答案
  • 某土方工程业主与施工单位签订了土方施工合同,合同约定的土方工程量为8000㎡,合

    [单选题]某土方工程业主与施工单位签订了土方施工合同,合同约定的土方工程量为8000㎡,合同期为16天。合同约定:工程量增加20%以内为施工方应承担的工期风险。施工过程中,因出现了较深的软弱下卧层,致使土方量增加了10200m3则施工方可提出的工期索赔为()天。A .1B .4C .17D .14

  • 查看答案
  • 某土方工程施工任务,土方量为20000m3,合同工期为12天。企业有甲、乙、丙三
